广西体专相思湖校区项目
建设工作动态
新校区建设管理办公室 2022年01月31日 第 16 期
一、2022年1月项目总体完成情况
(一)1#、2#宿舍楼外墙真石漆施工基本完成,正在开展室内地板砖铺贴、顶棚腻子、卫生间蹲便器安装施工;3-6#宿舍楼屋面防水工程完成,砌体施工基本完成,将陆续开展内墙抹灰、外墙真石漆施工。
(二)教学楼窗框、栏杆安装完成,2层-屋面女儿墙、楼梯间外墙真石漆施工完成,正在开展内墙及顶棚腻子、机电安装及给排水预埋施工。

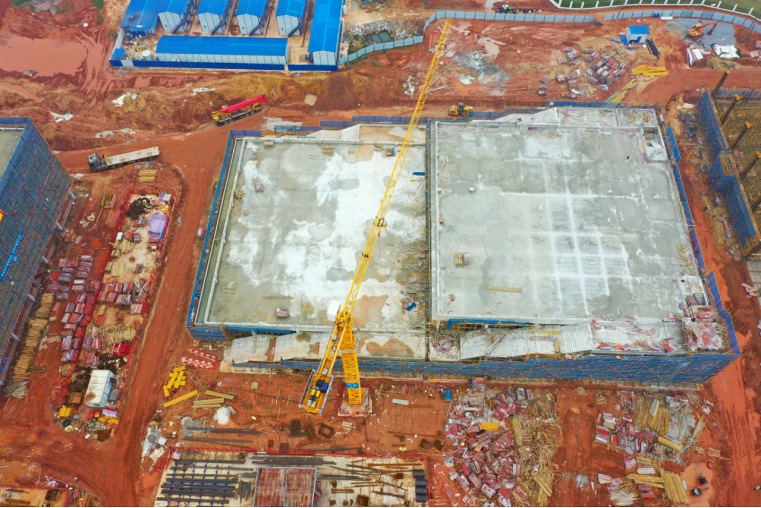

(三)食堂屋面防水工程完成,砌体施工完成85%。(附图1)

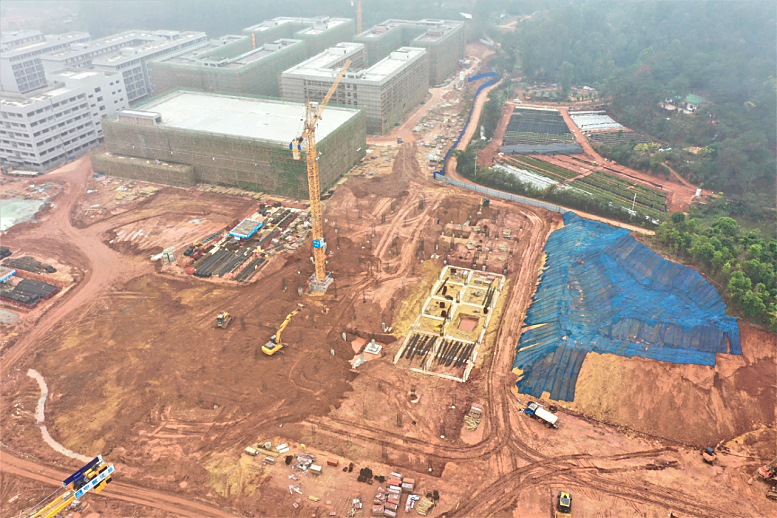

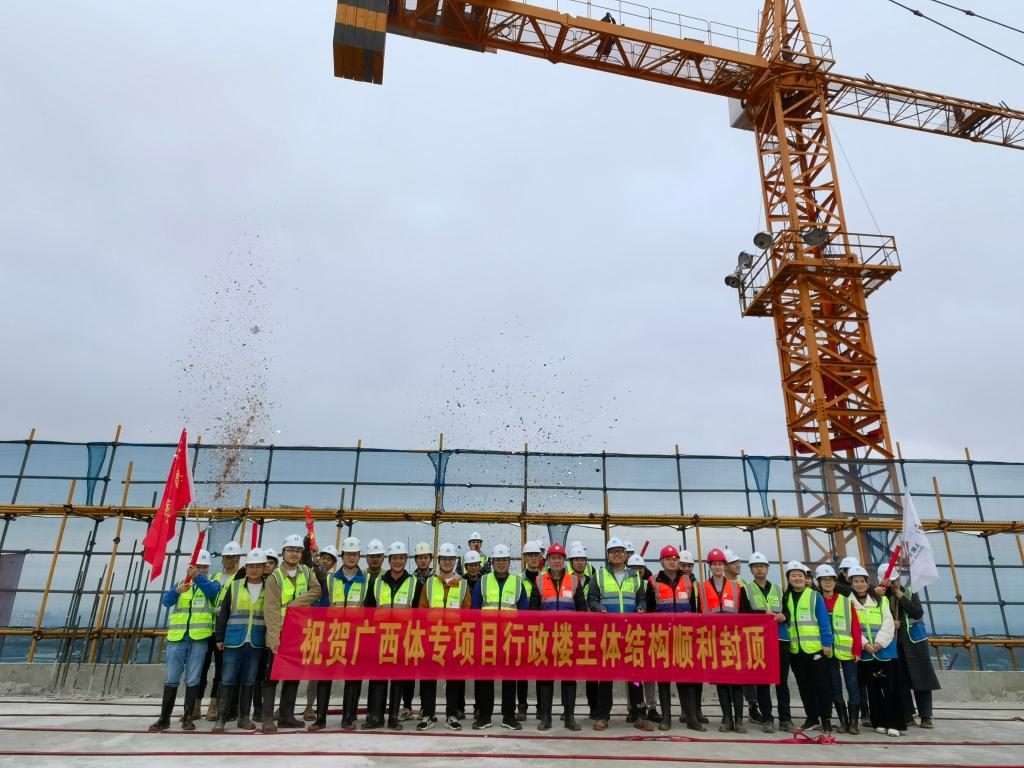

(四)行政办公楼主体结构封顶施工完成,砌体完成30%。(附图2)

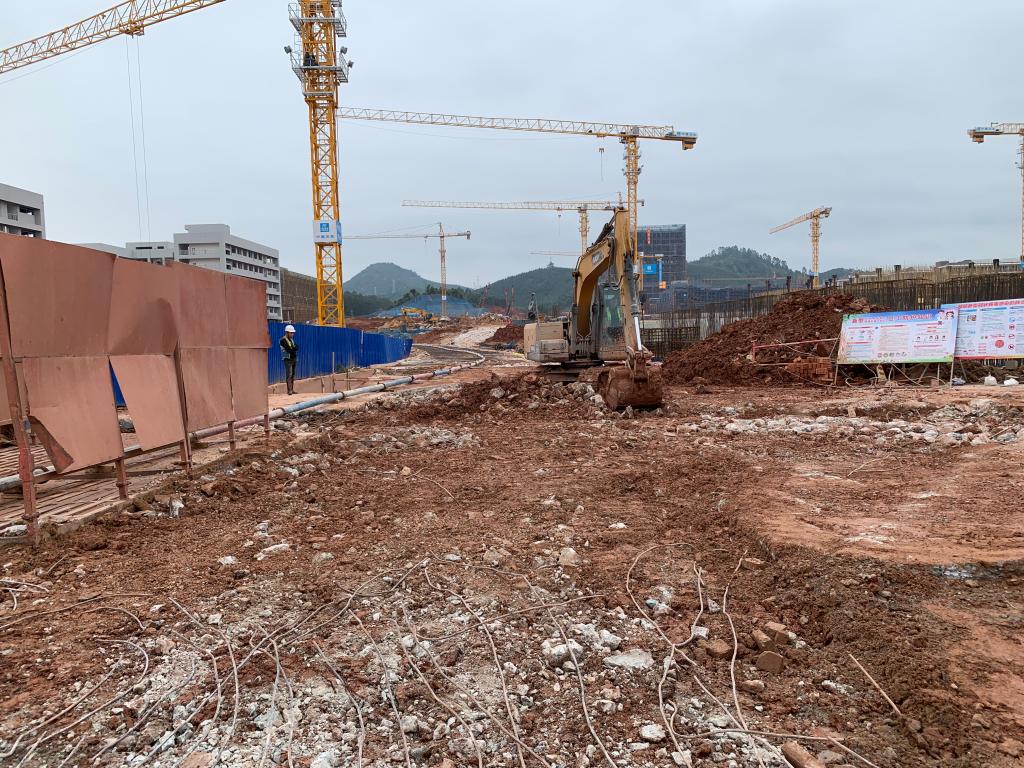

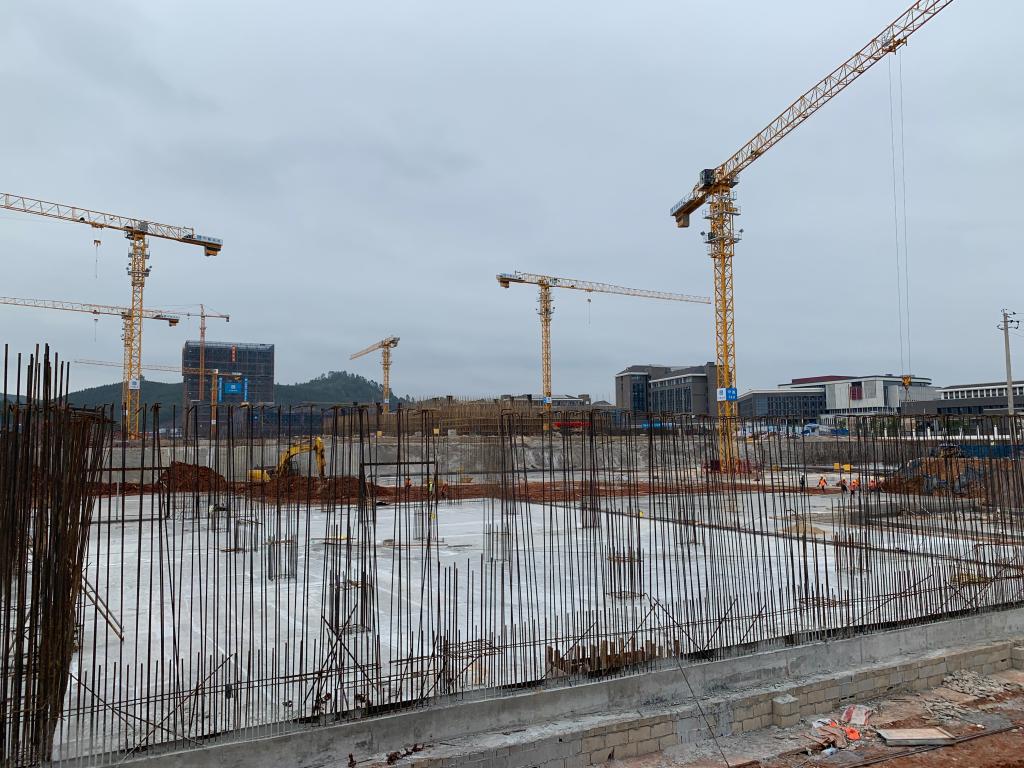

(五)体质检测中心主体结构封顶完成。(附图3)

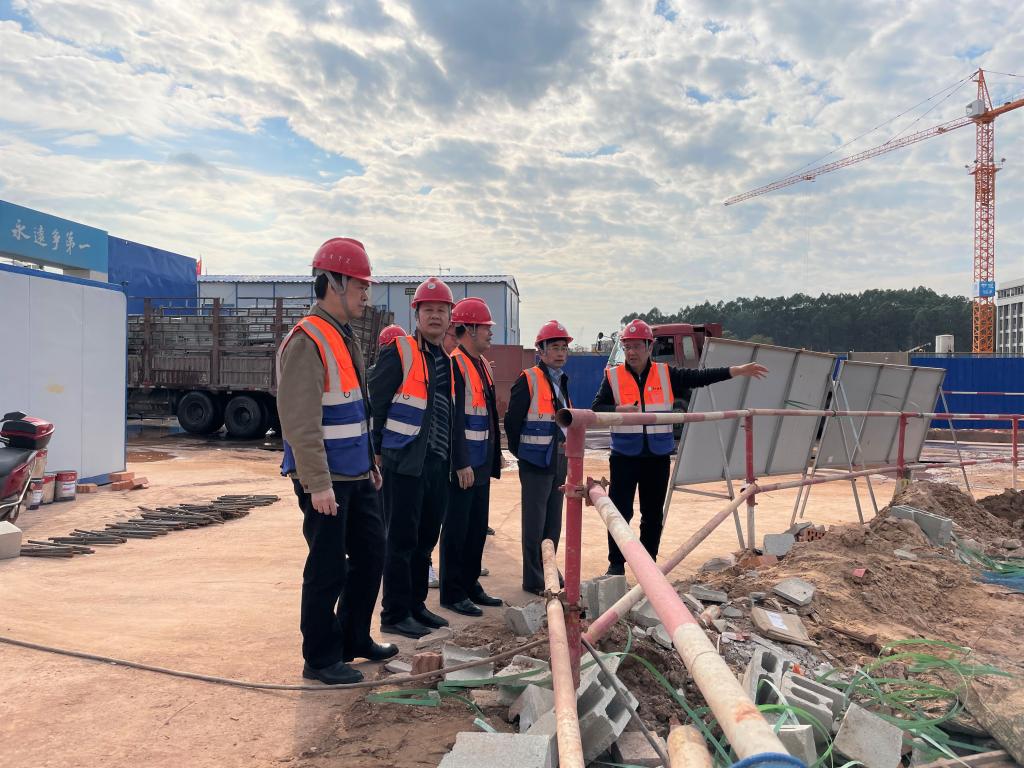

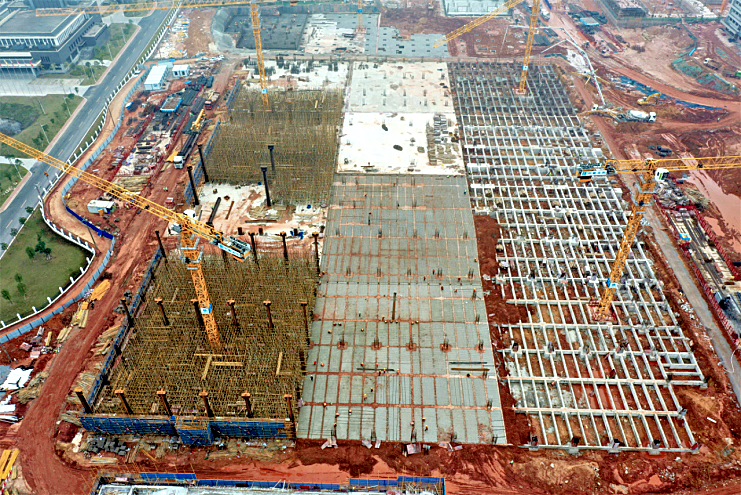

(六)综合训练馆1层基础粱完成90%。(附图4)

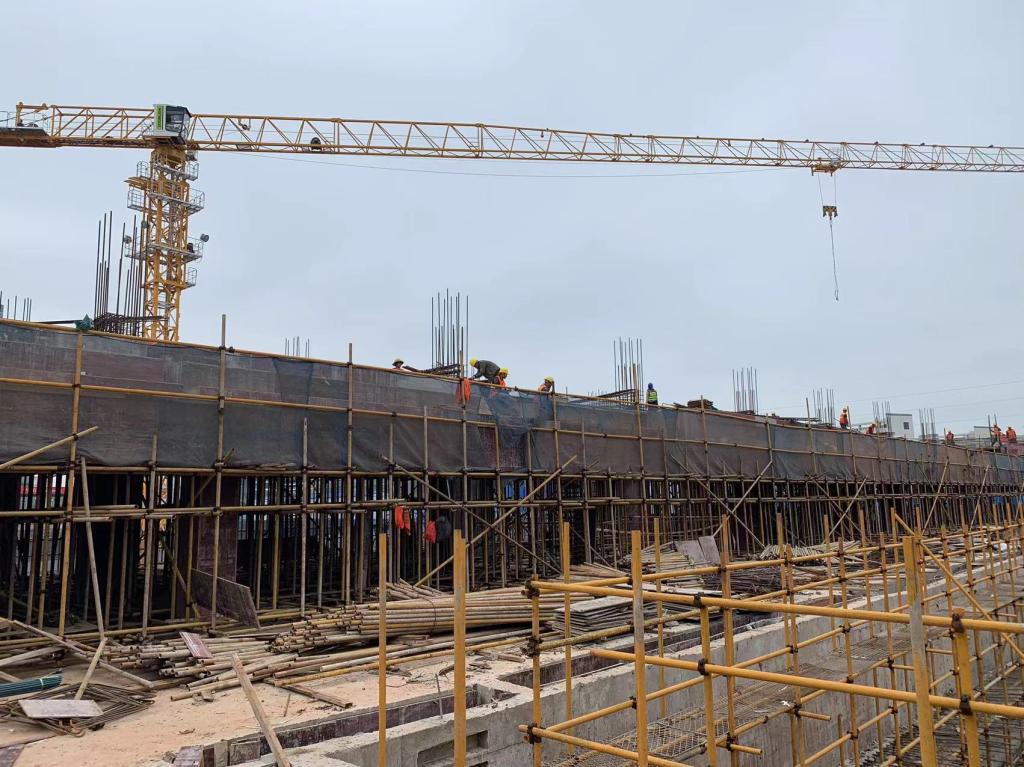

(七)篮球馆底板钢筋完成20%。(附图5)

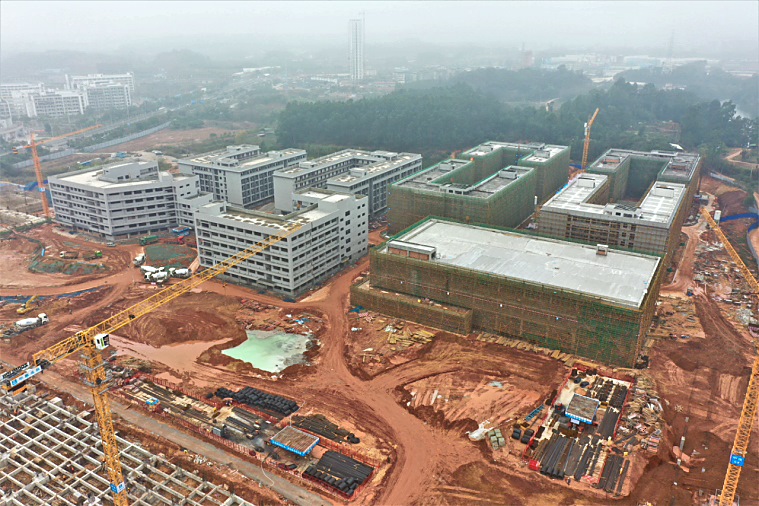

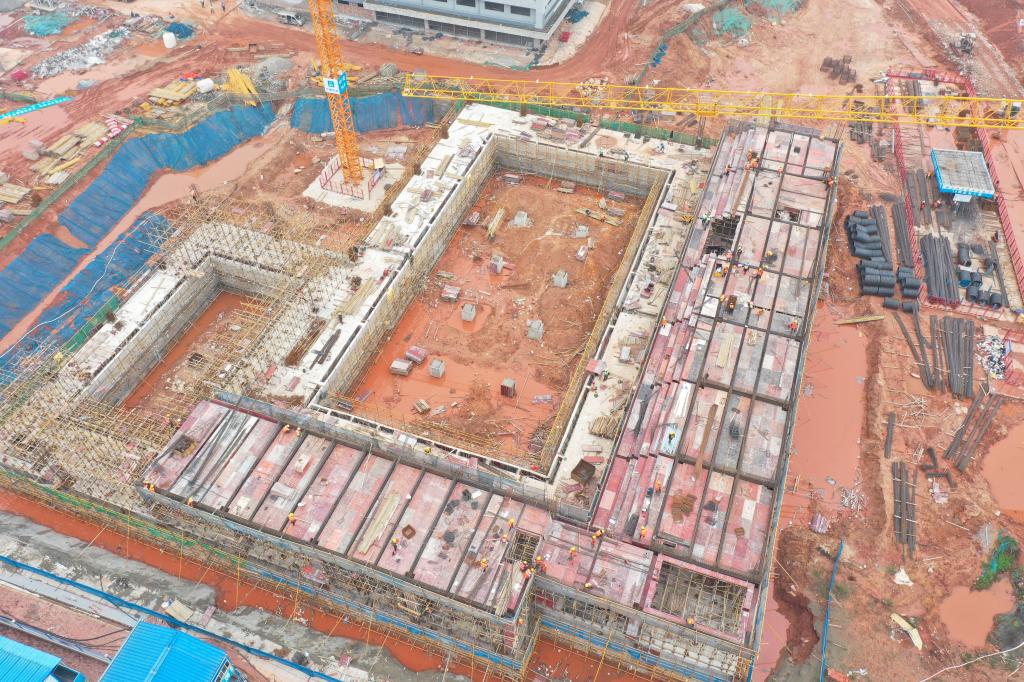

(八)游泳馆1层施工完成。(附图6)

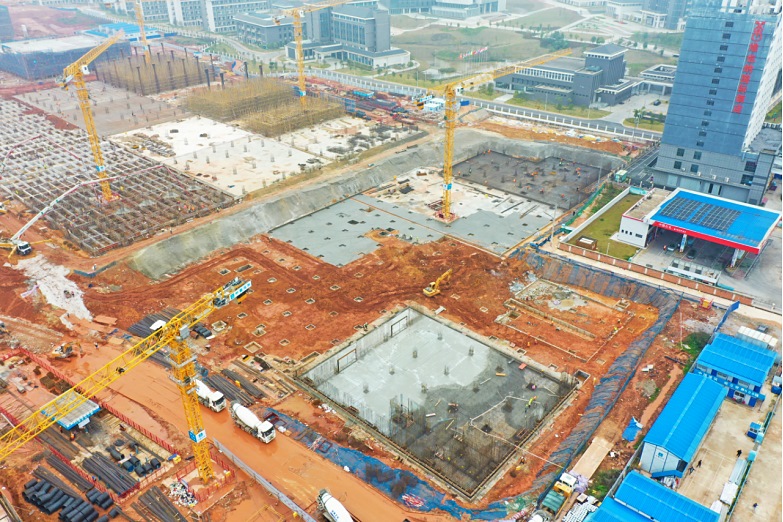

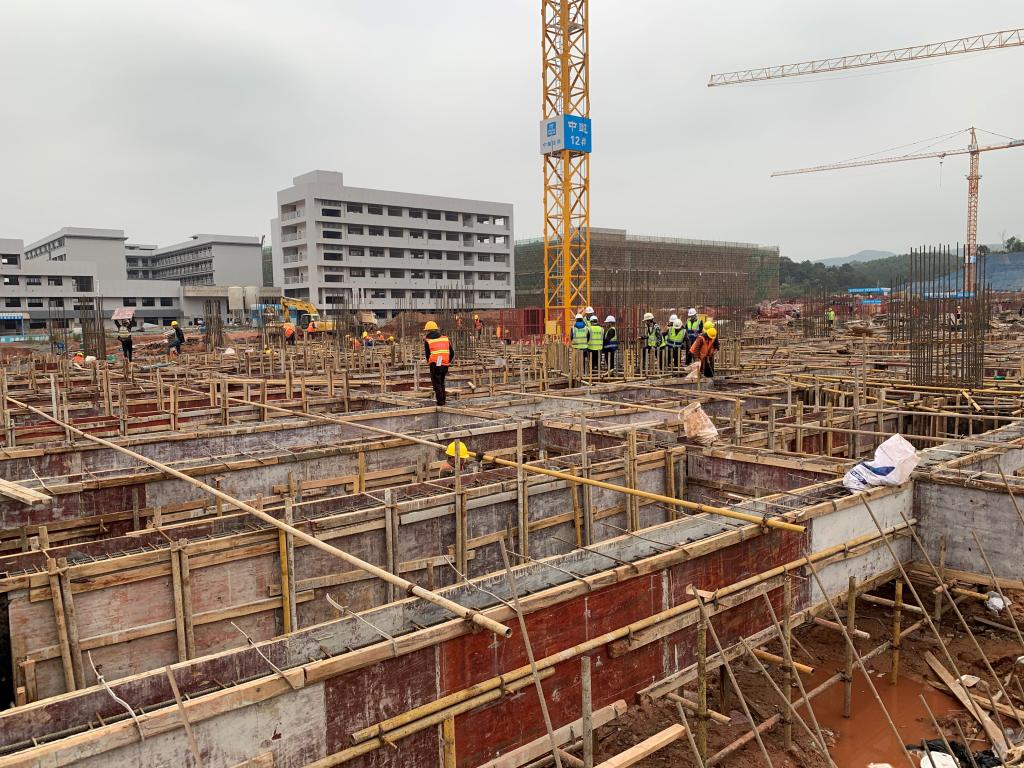

(九)图书馆承台基础施工完成,回填完成;教师公寓桩基施工完成;学术交流中心土方大开挖基本完成。(附图7)
二、2022年1月项目进展情况

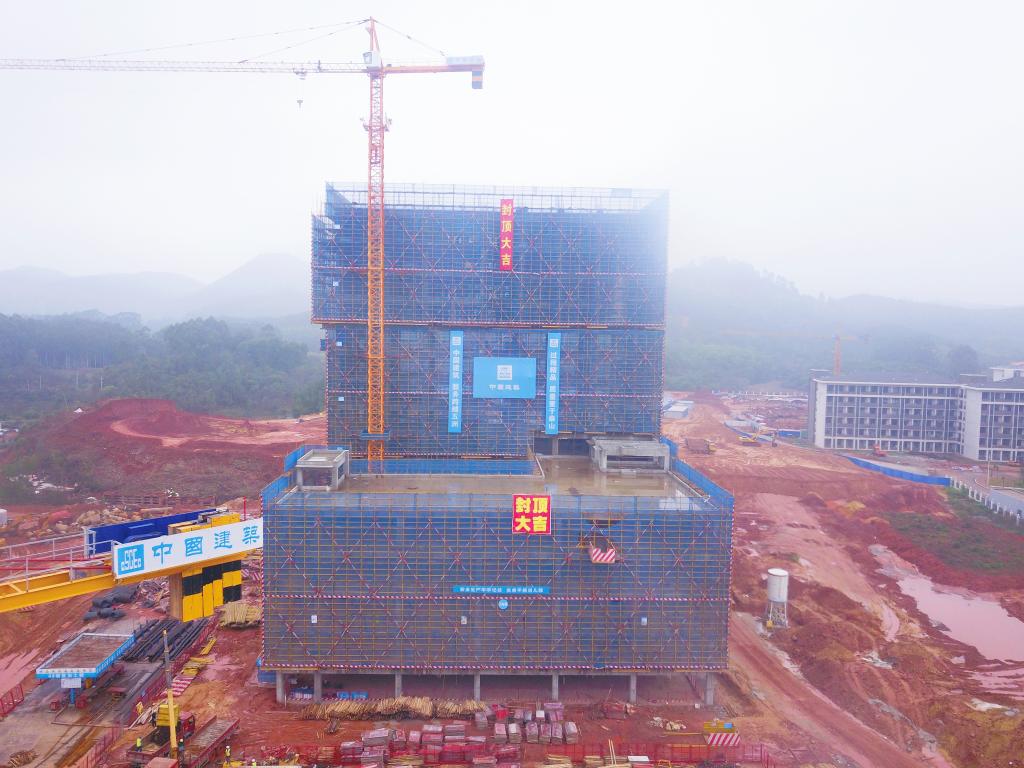

(一)1月1日,我校相思湖校区项目工地举行升旗仪式,学校新校区办、办公室宣传党支部、护校队成员代表以及项目全咨单位、总承包单位等参建人员及部分家属参加。学校护校队升旗手圆满完成升旗任务,为新一年项目建设掀开了序幕。(附图8)

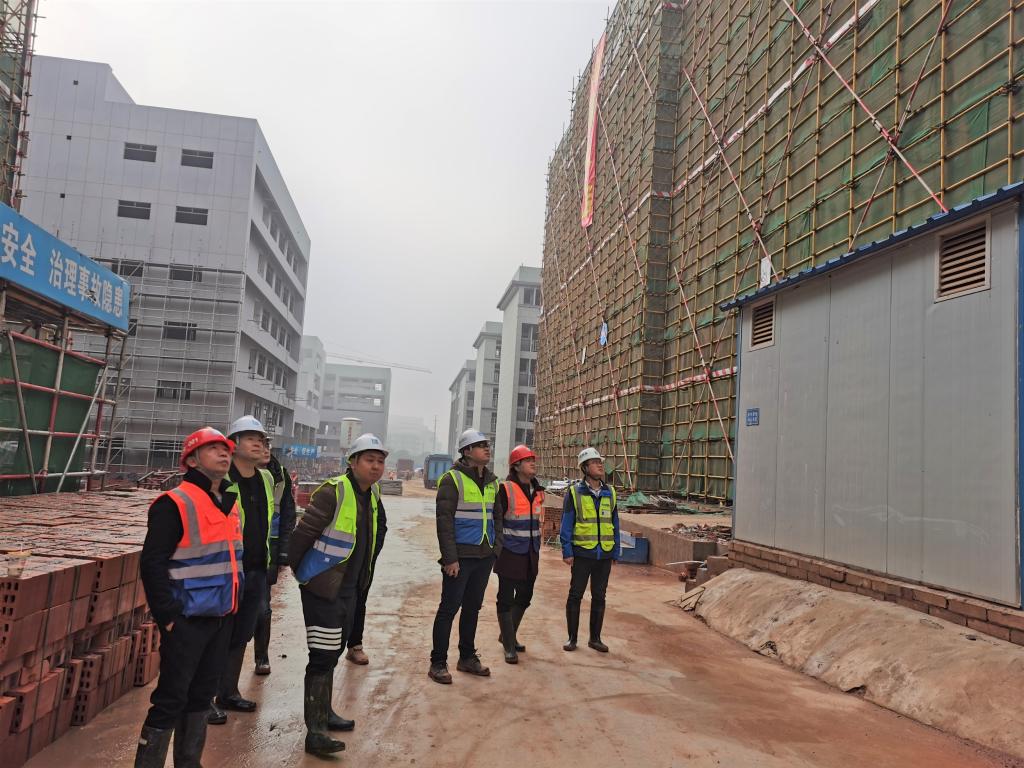

(二)1月4日下午,自治区体育局组织机关处室、直属单位副处级干部、各运动中心各运动项目总教练和主教练到相思湖校区项目现场观摩调研,新校区办、全咨单位和总承包单位接待。观摩调研组在听取新校区办关于项目概况、资金投入、建设进度及下一步建设计划进行的汇报,并观看项目展示视频及展板,实地视察项目建设情况后,对我校新校区建设充满期待。(附图9)
(三)1月4日,新校区办会同全咨单位监理组召开每周监理会议并开展安全质量现场检查工作,要求总承包单位:一是做好春节前全方面大检查工作,包括现场安全生产、设计和质量管理、施工管理等方面;二是做好年前资金分配,确保农民工工资发放;三是做好年度施工计划编制和报审工作。(附图10)
(四)1月6日,新校区办在项目现场组织召开第六十三次现场例会。会议要求总承包单位:根据已制定的春节前施工计划和节后复工计划安排,有序开展各项现场施工组织、安全检查、安保等工作,按照规范开展停工和复工相关工作;做好2021年全年工作总结,全面回顾2021年工作,深刻分析全年工作开展情况,剖析存在问题和下一步改进措施;要求全咨单位:监理部拟定工作方案,在春节复工时,开展一次项目复工的安全质量规范专项检查工作。建设方和全咨方坚决维护规范和制度的严肃性,各方应严格遵守,坚决保障项目功能的实用性、适用性和原设计意图。各参建方继续加强防疫工作,出现突发情况须及时通报,不可放松警惕。(附图11)
(五)2022年元旦放假期间及第一周工作以来,学校财务处潘莹处长及新校区办同志加强与教育厅、财政厅相关处室沟通联系,积极主动汇报项目进展情况,及项目今明两年的工程建设安排和资金需求计划。财政厅和教育厅相关处室对项目在去年所取得的进展情况表示认可,并表态会积极争取,尽力安排,继续给学校相关优惠政策及资金支持。
(六)1月7日,项目在工地第一会议室召开综合训练馆、游泳馆、会堂及学术交流中心高大模板安全专项施工方案专家论证会。会议通过广西全区统一评审专家库系统抽取五位高支模专家组成专家组进行论证,新校区办、全咨单位监理部、总承包单位相关人员参会。专家组在听取项目总承包单位就项目概况及具体工艺、措施方案等方面汇报后,对专项施工方案进行了认真审查和讨论,一致认为方案编制条例清晰、内容完善,并提出了宝贵意见和建议。(附图12)
(七)1月10日,新校区办会同全咨单位监理组召开每周监理会议并开展安全质量现场检查工作,要求总承包单位:一是严格履行材料选、定、封样及进场报审、验收制度,加快相关材料采购、进场和现场施工工作;二是加强质量管控、验收整改、安全防护设施设置等;三是做好节前各分部工程验收统筹准备工作。(附图13)
(八)1月11日下午,自治区教育厅财务处处长农汉康,基建处处长陈标智、副处长杨有刚以及相关业务负责人一行四人到我校相思湖校区项目工地检查指导工作并召开座谈会,校党委书记周璋斌,校长胡英清参加,财务处、项目办及校办等相关负责人陪同。座谈会上,与会人员听取了新校区办关于项目概况、进展情况以及下一步工作计划汇报,并观看2021年度项目展示视频。经认真审阅项目今年第1季度施工进度计划,自治区教育厅领导希望我校能按照进度计划做好施工组织,抓紧推进项目建设,以满足政府专项债的考核要求。周璋斌书记表示我校将全力做好春节前后施工组织工作,确保春节过后尽快复工,将春节对施工进度的影响降到最低,快速推进项目进程。座谈会后,与会人员到项目现场实地查看项目进展,教育厅领导对我校相思湖校区项目进展表示肯定,表示下一步将积极做好项目支持工作。(附图14)
(九)1月13日,新校区办在项目现场组织召开第六十四次现场例会。会议要求总承包单位和全咨单位:做好节前设备封存、农民工工资发放、场地保障等工作;节后由监理部牵头,总承包单位安全负责人具体负责,做好节后复工安全和设备、材料、人员到位情况检查;监理与总承包单位重点对一季度施工计划再进行复核,项目控概、安全规范、设计配合等工作要与一季度施工计划相结合,做好各方面的保障、配合、监督等工作,保证项目在节后规范、持续、高效推进;总承包单位强化成本控制观念,加强设计阶段和施工阶段的成本管控;总承包单位商务部本周上报2022年资金使用计划和商务工作;计划春节假期前,全咨监理部将按照政府文件要求,对项目下发停工令,假期结束后总承包单位及时提交复工申请材料至监理部审批,审批合格后方能开工建设。(附图15)
(十)1月13日下午,南宁市建筑业联合会会长李宗泽带领评审组一行五人我校相思湖校区项目,就项目3-6#宿舍及食堂申请南宁市建设工程优质结构奖召开评审会,并进行现场核查,新校区办、监理部门和总承包单位相关人员参加。评审组一行深入施工现场对工程实体的进行外观质量、垂直度、平整度等检查,并对相关的资料进行核查。在随后的评审会上,评审组对3-6#宿舍及食堂施工质量管控方面给予充分认可,同时也对资料审核及现场检查发现的问题提出了具体建议和意见。各参建单位表示,将根据评审组的意见立即组织整改和跟踪落实,完善项目现场安全文明施工管理工作。(附图16)
(十一)1月17日,新校区办会同全咨单位监理组召开每周监理会议并开展安全质量现场检查工作,要求总承包单位:一是现场各方集中验收需待确保资料齐全、现场准备工作齐全完备,并经监理确认后进行;二是春节前现场在抢进度的同时,必须确保施工安全;三是尽快完善各项检测、设计图纸和施工方案报备报审工作;四是做好现场安全质量管控和整改、成品保护、节后材料进场计划等工作,并强调注意雨季施工安全。(附图17)
(十二)2022年1月18日上午,为切实做好春节期间安全生产工作,有效预防各类事故发生,我校相思湖校区项目进行了春节前安全生产专项大检查。新校区办、监理单位、总承包单位各部门全体人员,以及各劳务班组负责人、现场管理人员和安全员参加。本次大检查设置了总平布置检查组,A、B、C、D区安全文明施工检查组,办公区和生活区检查组,施工机械和临时用电检查组共六个专业组,全方位覆盖了项目建设的所有环节。在随后的现场检查中,各小组重点对现场施工进行了仔细、全面的隐患排查,并将发现问题汇总形成整改通知书下达至各相关部门限时整改,同时组织复查,确保按时整改到位。此次春节前安全生产专项大检查活动的开展,不仅进一步提高了现场管理人员安全责任意识、强化了现场安全防范措施,有效保障春节前各项安全生产工作持续稳步进行,也为节后项目快速、安全、有序复工奠定了坚实基础。(附图18)
(十三)1月20日,新校区办在项目现场组织召开第六十五次现场例会。会议要求总承包单位:总承包单位管理层在春节期间对去年工作进行认真梳理,包括工作调整、取得成绩以及存在不足等方面,特别是认真总结存在问题,为今年项目全面推进打好基础;会后就有关设计工作节前节后安排情况进行说明,以作为节前工作安排和便于节后复工衔接;今后各类深化图纸在报建设、全咨单位审批前需先经总承包方设计、技术等部门负责人审核签字,且列明需要建设、全咨单位确定的具体事项;商务部在放假前完成1月重点任务督察表工作,以及全咨单位要求的对数及上报材料工作;按时上报1月工程进度款申报材料;各参建人员对去年的工作要尽快梳理排查,对新的一年管理模式、管理规范、沟通架构等方面认真梳理,维持项目建设的良好势头,各参建方互相配合,全力以赴做好项目推进工作。(附图19)
(十四)1月24日上午,我校相思湖校区项目行政办公楼、体测中心顺利实现主体结构封顶。行政办公楼主楼14层,副楼5层,自2021年11月10日该单体出地面正负零以来,各参建单位积极配合、稳中求进,以平均五天一层的速度按计划顺利在春节前完成主体结构封顶。作为项目楼层最高、建设速度最快的单体,行政办公楼主体结构封顶为2022年项目推进打下了良好的基础。(附图20)
(十五)1月24日,新校区办主任曾庆光在项目部第一会议室主持召开项目月度例会,新校区办、全咨单位相关人员参加。会议分析项目存在的隐患和风险,重点对近期及一季度需完成事项进行研究部署:全咨单位设计负责人牵头完成初设申报、调规等工作,配合做好边界调整并办结土地证,及早介入总承包单位设计方面的疏漏,督促总承包单位发挥EPC总承包角色作用等;造价组在施工图审核确定后,以此为标准严格审核总承包单位上报材料,并在2022年上半年提前做好报规报概工作;监理组继续按照规范做好日常安全、质量和工期监督,严格把控总承包单位对项目的调整和变更,督促总承包单位做好验收及迎检准备工作;全咨单位提高工作预见性,统筹把握好工作的规范性和严谨性,发挥综合统筹作用,共同推进项目。(附图21)
(十六)1月24日,新校区办会同全咨单位监理组召开每周监理会议并开展安全质量现场检查工作,要求总承包单位:一是尽快提交春节期间值班表至建设、全咨单位,要求值班人员每日反馈现场情况;二是做好节前停工单体安全通道封闭、警界带和封条设置等工作;三是做好农民工工资节前发放资料的收集、整理工作;四是增加现场基坑积水抽排设备,消除频繁降雨对基坑的影响和产生的隐患。(附图22)
(十七)1月25日上午,学校党委书记周璋斌到相思湖校区项目工地慰问新校区办全体人员并召开座谈会,覃世东副校长参加,学校办公室相关负责人陪同。周书记对新校区办全体人员在假期坚守工作岗位的精神表示赞赏,对上一年度新校区办的工作成效表示认可,并代表学校党委送上新春祝福。在听取新校区办关于近期项目进展及下一步工作计划汇报后,周书记提出了以下几点要求:一是要抓质量补短板,在项目快速推进的同时注意严抓质量管理,及早查缺补漏,严把项目质量关;二是要早部署早谋划,做好项目的统筹管理,为2023年下半年正式入驻提前做好相关工作计划,确保项目顺利如期交付;三是要确保安全保障到位,严格按照规范标准做好项目监督工作,保证项目安全、平安、稳步推进。(附图23)
(十八)1月27日下午,为加快推进我校相思湖校区项目二期用地征收工作,新校区办与高新区征拆中心相关负责人对项目二期用地近期拟征收地块范围边界、地面附着物和存在问题等情况进行了现场勘察确认。下一步高新区征拆中心将根据本次现场勘察情况,尽快完成相关征拆协议签署、征拆方案审批等相关程序,尽早交付相思湖校区项目二期用地。(附图24)
(十九)1月28日,根据自治区财政厅关于财政部广西监管局开展地方政府专项债券资金使用管理情况核查的通知要求,校财务处和新校区办加班加点,积极认真开展相关工作,就项目开展以来申请使用的国债投向领域、资金使用及资金管理等合规性进行梳理,认真填报专项债券使用情况明细表,并按规范整理归类相关资料和财务凭证,确保材料真实可靠、数据详实准确,以符合地方政府专项债券资金使用管理情况核查的要求。2月10-25日财政部广西监管局将进行现场资料核查,我校财务处和新校区办将积极配合做好核查工作。
(二十)1月28日,为做好节后复工的需要,利用春节期间项目停工的时机,项目工地继续组织施工力量,对项目主要施工通道进行抢修,以完善场内交通环路,为复工后频繁的车辆运输作业提供便利。(附图25)
(二十一)1月29日,项目篮球馆地下室东面底板混凝土浇筑完成,标志2022年春节前项目现场最后的施工作业顺利结束。随后,施工单位对现场各塔吊及施工电梯进行断电上锁,除照明系统外所有临时用电系统断电,做好材料规整保护、各楼栋安全通道封闭、施工主干道清理等场面整理工作;新校区办与全咨单位监理组进行现场施工质量、安全文明施工检查,并认真核对现场安全隐患排查及整改情况,完成最后的巡视检查工作;保安人员坚守岗位,轮流值守确保春节期间项目工地的安全及平稳过渡。(附图26)
附图1

附图2

附图3

附图4


附图5

附图6


附图7

附图8

附图9

附图10

附图11

附图12

附图13

附图14


附图15

附图16

附图17

附图18

附图19

附图20

附图21

附图22

附图23


附图24

附图25

附图26
