广西体专相思湖校区项目
建设工作动态
广西体专相思湖校区项目建设管理办公室 2023年4月30日 第31期
一、2023年4月项目总体完成情况

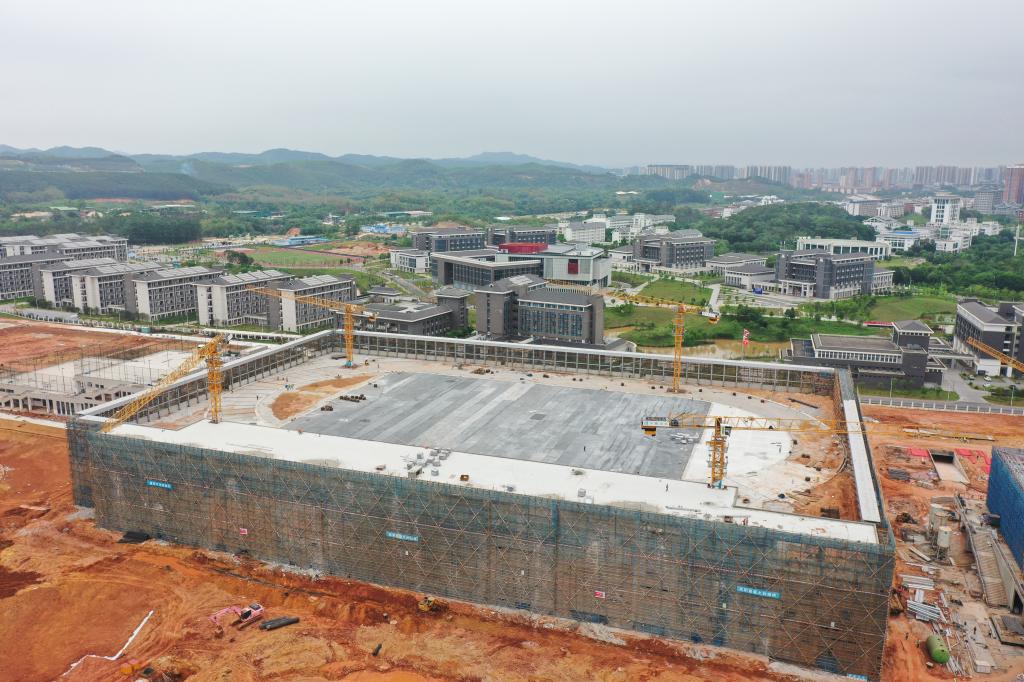

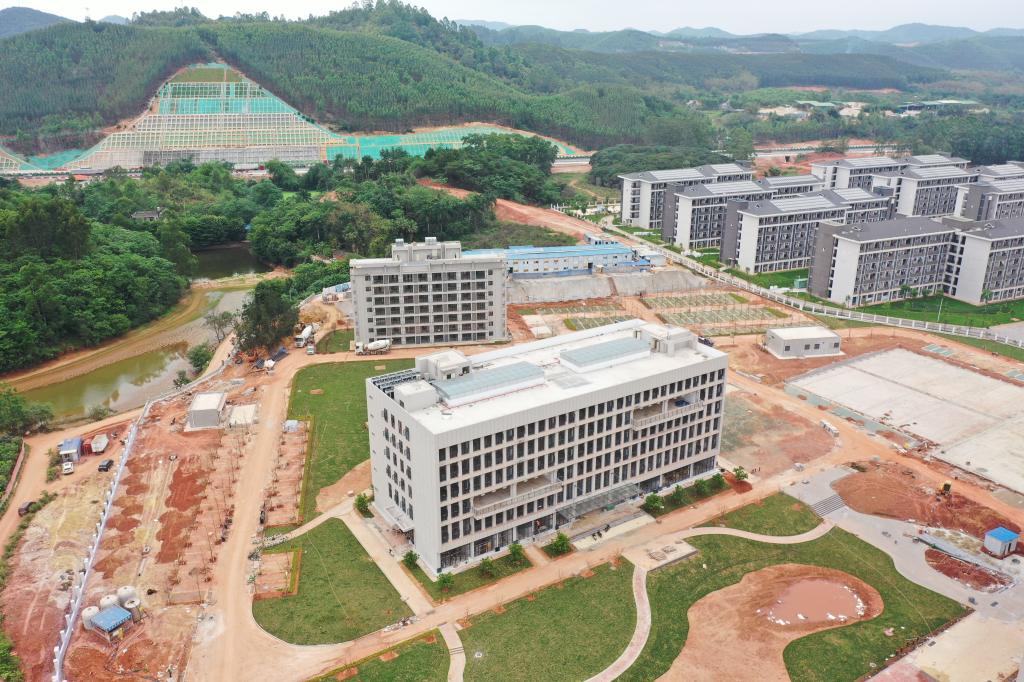

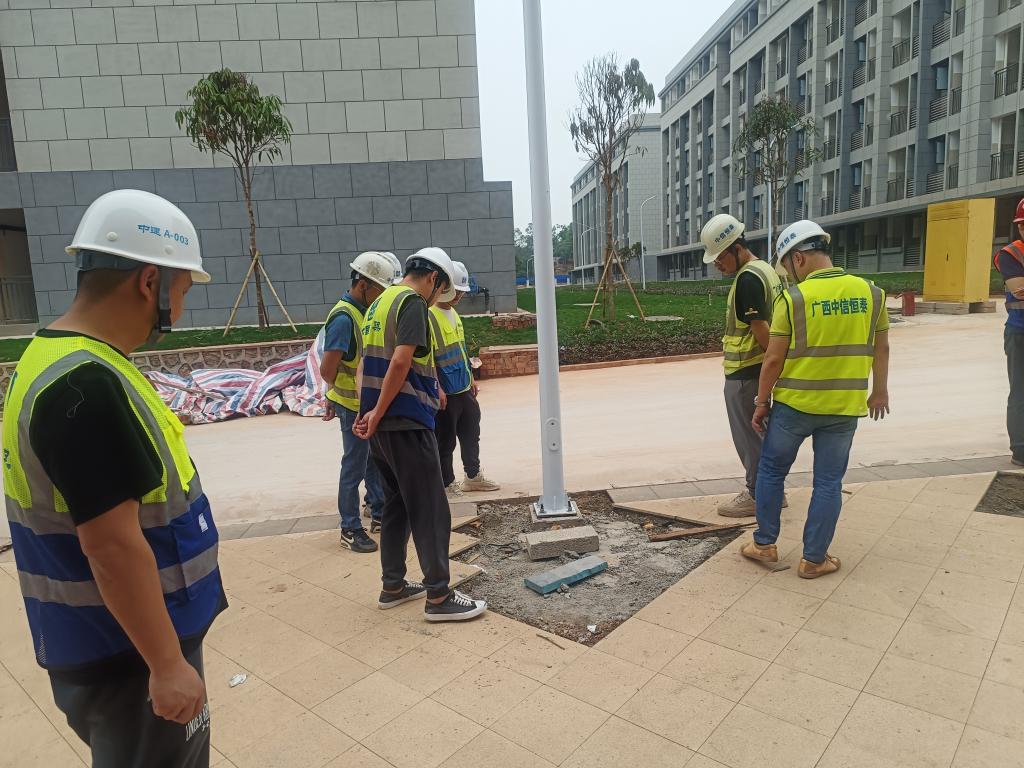

(一)学生宿舍楼:1-2#宿舍楼零星修补完成50%,太阳能热水管道安装完成80%;3-6#宿舍楼零星修补完成80%,太阳能热水管道安装完成100%,屋面太阳能安装完成95%。(附图1)
(二)教学实验综合楼:一层外墙真石漆收尾完成100%。
(三)食堂:一层外墙真石漆收尾完成100%。

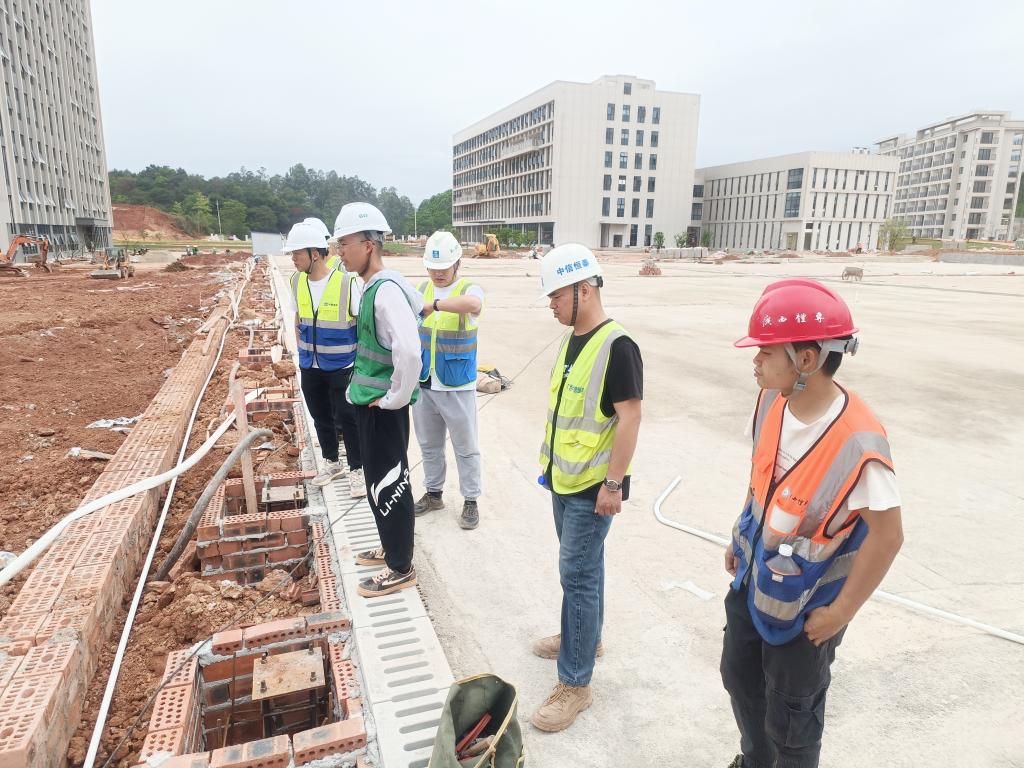

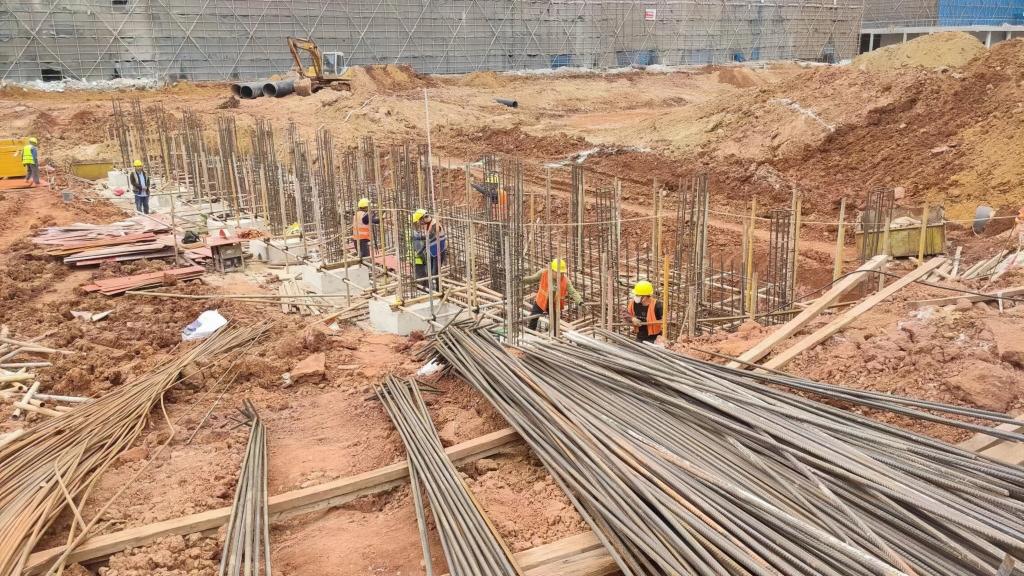

(四)行政办公和科技实训楼:格栅吊顶安装完成10%。(附图2)

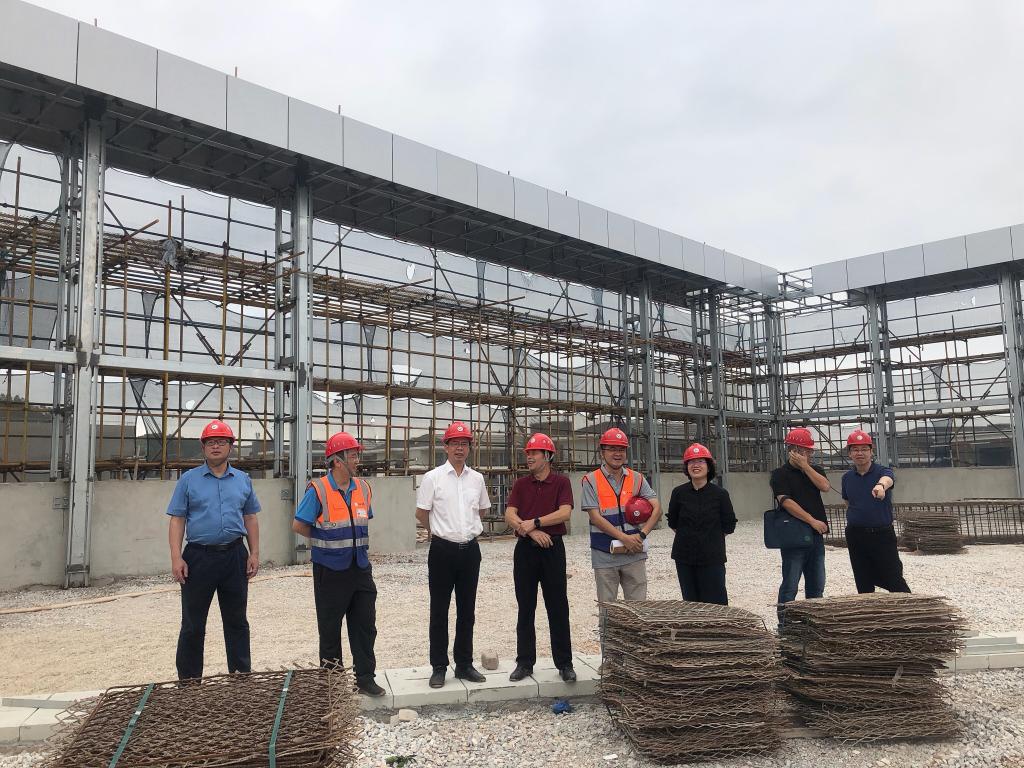

(五)学生活动和体质检测中心:围网安装完成100%,灯杆安装完成50%。(附图3)

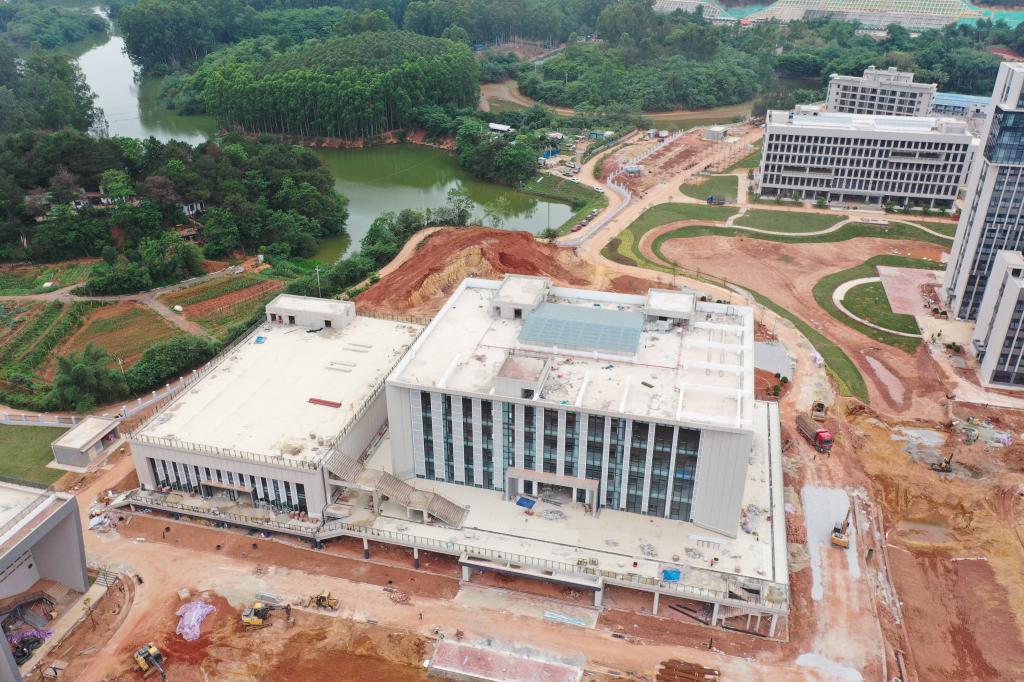

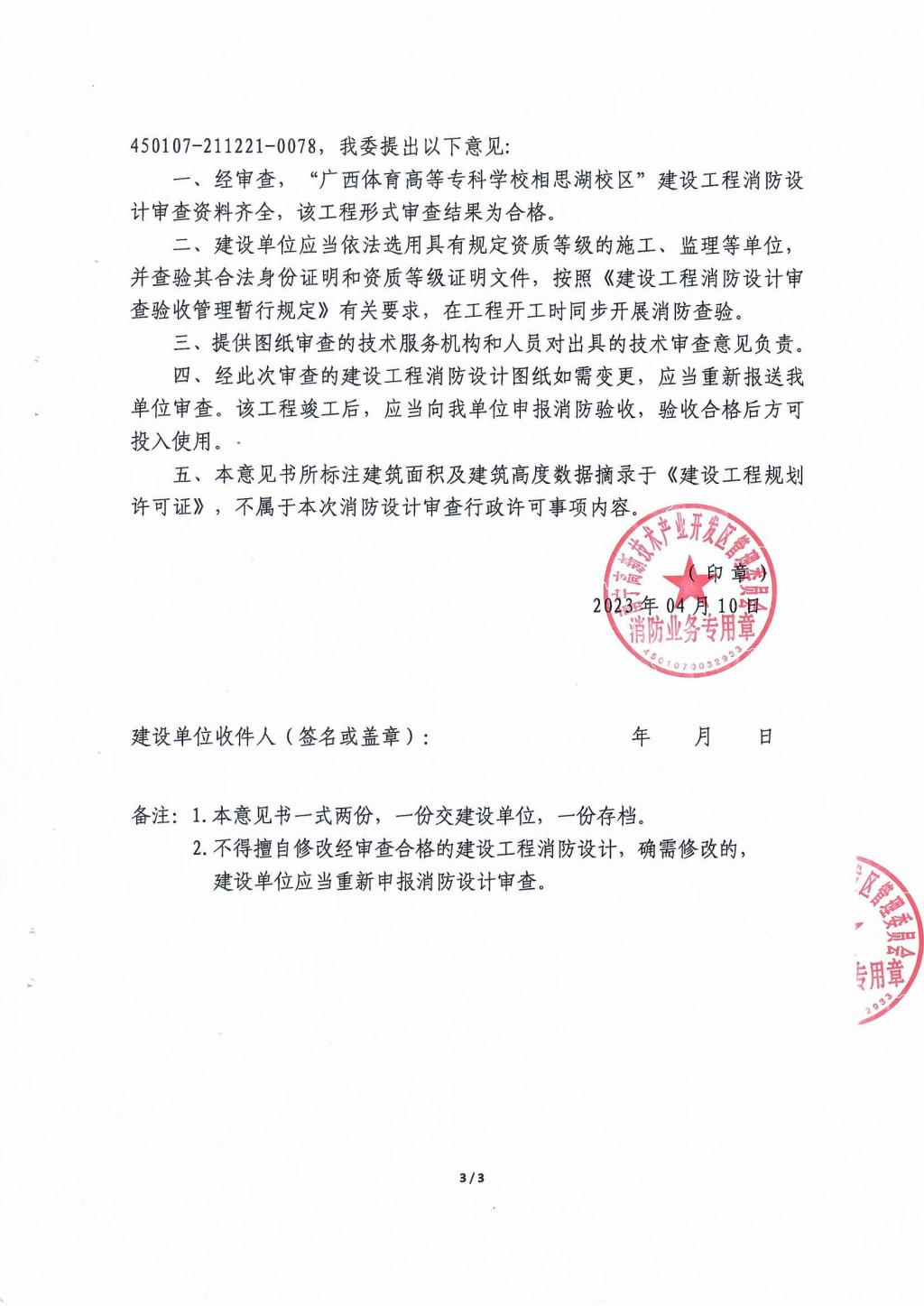

(六)图书馆及会堂:卫生间吊顶材料安装完成80%,二层露台贴砖已完成70%,会堂走道一圈地面贴砖已完成,屋面外墙斜板真石漆喷涂已完成。(附图4)
(七)教师公寓:装修零星收尾完成100%,太阳能给水管安装完成100%。

(八)学术交流中心:卫生间吊顶安装完成80%;一层吊顶吊杆安装完成30%;一层外墙真石漆完成90%。(附图5)

(九)综合训练馆:跑道混凝土浇筑完成65%,防火门安装完成70%。南面屋面铝板吊装完成60%,西面铝板龙骨焊接完成30%,D区地面浇筑完成60%。D区一层二次配管完成100%。(附图6)

(十)游泳馆:小泳池结构蓄水、修补完成60%,大泳池蓄水完成100%,泳池设备管线施工完成98%,正式电梯安装完成98%,防火门安装完成95%,外架拆除开始。屋面网架铝板装饰安装完成80%,小屋面玻璃幕墙玻璃安装完成50%。(附图7)

(十一)篮球馆:地下室人防门安装完成40%,网架防火涂料完成10%,网架屋面底板施工完成25%,防火门安装完成95%,一层出入口抹灰完成50%,外墙底漆完成70%。(附图8)
(十二)室外工程:B区总平:总平铺装收口、收尾完成100%;C区总平:水稳层、路缘石、道路混凝土层完成90%,园林完成70%,二段人工湖底、岸驳施工完成90%,围墙砌筑完成90%,室外球场施工30%。A区总平:三段人工湖底、岸驳施工完成30%,大门区域混凝土破除及高压旋喷桩施工完成。(附图9)
本月项目部分楼栋装饰装修、机电安装、室外总平、园林景观仍持续滞后,推进速度有所迟缓。最初计划第一批率先进行验收移交环节的B地块(宿舍楼、教学楼、食堂)连续延宕4个月,第二批C地块(行政办公楼、交流中心、体测中心、图书馆与会堂、教师公寓)仍无法按计划进入验收环节,经各方确定的5月20日完成竣工验收的目标已明显无法完成。A地块(综合训练馆、篮球馆、游泳馆)依然有大量的工程量有待突破,项目未来态势不容乐观,如期交付的形势极为严峻。
二、2023年4月项目进展情况
(一)4月3日下午,我校邱团副校长、财务处潘莹处长一行分别赴自治区教育厅、财政厅有关处室汇报工作,重点汇报了项目建设推进情况、存在的具体困难和下一步工作计划,对需要进一步协调解决和帮助支持的政策、资金等事项进行了说明。自治区财政厅、教育厅相关处室负责人对我校相思湖校区项目建设取得的成绩表示肯定,对学校及项目面临的实际情况表示理解,要求就有关工作尽快完善资料、理顺程序,待上级部门进行政策调整时,及时争取支持和帮助。
(二)4月3日下午,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,会议要求总承包单位:一是严格执行进度专项会议决议,对网架安装、土方外运等滞后于承诺完成时间的工作内容上函说明,对滞后于进度计划的工作采取有效追赶措施;二是加强体育专项质量检自检自查工作,体育专项质量为重点把控关键项,其质量影响后期学生使用效果,务必做好安全、技术各项交底;三是项目外电回路施工即将开展,请全咨单位监理部督促外电单位施,落实相关施工验收资料及上报核审批工作。(附图10)
(三)4月4日,广西体育局退休干部罗燕添、中国田协田径场验收组专家冯志华、谭世举,国家级田径裁判、退休教师时殿辉一行四人莅临我校相思湖校区项目现场,实地考察综合训练馆屋面田径场及一层各球类训练场,听取相关负责人介绍综合训练馆及配套设施建设情况,了解场馆内外运动项目的布局,并就相关问题进行深入的沟通、交流。调研组对体育场馆建设情况及标准、训练设备设施给予肯定,并提出要确保搭建合理工序,完成专业比赛设施的装备,特别对面层铺设要确保质量提出具体意见。要求努力克服困难,在保证质量、保证安全的情况下,按期完成施工任务,确保早日承办比赛。(附图11)
(四)4月5日,新校区办与项目全咨单位、电力施工单位一行3人赴广西电网南宁供电局城西供电分局,与该局规划、技术、运维等部门相关负责人进行对接并座谈。新校区办就项目建设情况进行了介绍,重点表达了项目亟需市政通电以尽快进入试运行阶段的诉求,希望得到城西分局的支持和帮助。随后,双方就保障项目尽快通电有关问题进行了深入沟通交流,并形成解决方案。城西分局相关负责人表示,我校新校区项目作为自治区层面统筹推进重点项目、全国学青会备选场馆,分局将给予大力支持并做好配合服务,希望项目尽快根据拟定方案做好后续工作。新校区办对城西分局的支持和指导表示感谢,并表示将按城西分局要求尽快完成相关材料的整理和现场筹备工作,确保按计划通电。
(五)4月6日下午,新校区办在项目现场组织召开第一百二十三次现场例会,会议要求总承包单位:坚定保障如期入住的态度和立场,强调9月开学的目标不能延误,务必全力以赴保障;认真严肃高效处理滞后项,对已滞后过半数的关键项、重点项决议执行切实有效的措施改正、调整,分析收尾重难点,以影响最大、制约程度最深的滞后项为主要抓手;充分认识项目为体育院校的特点和背景,严格按相关设计规范和标准加强管控力度,同时,加强内部生产调动,适当扩大每晚碰头会规模,重大问题、主要问题时及时安排装饰装修单位和机电安装单位参与,共同协调推进项目建设。全咨单位按合同要求做好各项监督、检查工作,并为建设单位提供专业咨询及建议。(附图12)
(六)4月6日下午,南宁高新区管委会受理了项目特殊建设工程消防设计审查申请,并经严格审查后,于4月10日出具了《特殊建设工程消防设计审查意见书》,评定项目建设工程消防设计审查资料齐全,工程形式审查结果为合格。本次消防设计审查的通过,为项目后续消防验收、竣工验收以及如期交付奠定了良好开端。(附图13)
(七)4月10日,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,会议要求总承包单位:一是开展验收及收尾工作进展的摸底评估,强化关键项、重点项进度把控,对于进度差距较大严重滞后的分部分项及时做好纠偏管理;二是加快资料报审流程及速度和完善工程资料,保障验收的资料完备性;三是结合各项技术指标和赛事标准,选取最有效处理方案,尽快解决游泳馆泳池渗漏问题。(附图14)
(八)4月13日下午,新校区办在项目现场组织召开第一百二十四次现场例会,会议要求总承包单位:基于项目背景、处境及政治压力,认真研读合同及相关法律法规,并以此为导向明确自身的职责、权力及义务;结合施工现状实行收尾工作分级分类管控,以项目整体收尾项目情况、难易程度归纳为三大类型统筹开展推进相关工作,各参建单位提前做好涉及到的分部分项施工提醒预告、统筹准备和工序衔接工作;提前熟悉体育专项验收标准流程,按照相关设计规范和验收标准进行现场监督、监管和验收检查;切实加强日常监管力度,克服收尾工作繁杂,业务相互交叉的困难,在此关键时期杜绝任何安全事故及质量事故的发生。(附图15)
(九)4月13日下午,新校区办组织召开建设单位与全咨询单位的项目月度例会,会议对4月上半月工作进行总结,分析项目近期存在的问题,对下一步工作进行研究布置,要求全咨单位:一是着力推进项目用水用电保障,督促总承包单位整理提交市政用水接入的相关资料且按供电计划推动下一步工作;二是系统编排验收计划及开学预案,要求重点项无疏漏、流程无差错,科学保障学生、教师入住及开学典礼等开学前准备工作;三是联合总承包单位技术部加快办理排污许可证,对项目排污管线进行科学研究、论证和测量。会议强调全咨单位应树立监管者的角色,正确运用手中的权利,对后续工作严格把关,保护项目权利,维护企业声誉。(附图16)
(十)4月14日,新校区办与全咨单位组织项目18#游泳馆泳池渗漏处理专题会议,新校区办、全咨单位相关负责人、总承包单位生产经理及质量技术负责人参加。会上,总承包单位通报了近期游泳馆泳池渗漏处理工作进展、存在的问题,以及后续工作开展思路,各参会单位为游泳馆泳池渗漏提出处理意见。要求总承包单位加强技术支持,借鉴对比以往工程渗漏处理经验,现场按不同方案做样板对比处理效果后,选取最有效处理方案,尽快解决游泳馆泳池渗漏问题。游泳馆水池漏水问题的滞后,已经影响后续工序建设长达两个多月时间,建设单位和全咨单位通过介入督促和协调,促进总包分包各方对游泳馆泳池渗漏处理问题达成共识,推动了项目的建设。(附图17)
(十一)4月17日,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,会议要求总承包单位:一是加快设计审核速度,尽快出具制约现场施工的设计深化,报送全咨单位及建设单位审核;二是强化质量管控,按专题会议落实游泳馆泳池补漏的各项工作,确保泳池质量符合技术指标及比赛标准,尽快完成泳池移交;三是采取有效工期保障措施及人材机保证措施,结合进度专项会议节点目标,坚持统一协调、统筹安排、分区组织,密切安排的原则达成所承诺节点目标;四是强调会议的成效性,按会议类型及针对性解决不同问题,监理会议上要切实解决施工过程中的质量、安全、进度及现场管理等问题。(附图18)
(十二)4月20日下午,新校区办在项目现场组织召开第一百二十五次现场例会,会议要求总承包单位:做好如期竣工交付的各项保障工作,现场排查影响目标完成的主要节点和矛盾,提出应急预案及采取措施;明确9月投入使用的政治红线及时间压力,克服项目现实困难,积极争取上级领导给予各种资源调配的支持;认真做好教育厅调研迎检工作,高度重视此次检查结果将作为项目建设的重要评价及研究具备开学条件重要参考,争取快速、高效完成资料整合同时,以坚持实事求是的原则,如实反映项目的真实状况、面临的困难、拟采取的措施以及明确的表态。要求全咨单位:做好咨询服务,统筹把握项目推进关键点,通过主动预警、及时处罚,全面推进项目建设进程。(附图19)
(十三)4月24日上午,为推进广西体专相思湖项目的进程,南宁市重点项目联系单位南宁市中级人民法院韦武斌院长一行5人到项目实地调研,我校胡英清校长、覃世东副校长及新校区办相关负责人陪同。调研组对项目所有的主单体逐一进行实地视察,并详细询问项目建设情况,新校区办相关负责人汇报项目建设规模、设计思路、建设标准及建设进展情况,以及推进过程中亟需南宁市有关部门解决的困难和问题。韦武斌院长表示,作为项目的对点联系单位,南宁市中级人民法院高度重视项目推进工作,将会继续对接好、服务好项目的实际需求,为促进项目如期建成做好服务保障工作,同时表示将积极帮助向各有关部门反映和督促解决项目存在问题,推动项目顺利推进。(附图20)
(十四)4月24日下午,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,会议要求总承包单位:“五一”节假日期间要全面摸排现场人员、材料和机械设备情况,防止劳务人员大量流失,同时采取适当追赶滞后进度措施,加大力度确保进度节点按期完成;做好综合训练馆、教师公寓临边防护、工人宿舍临时用电布置,确保现场安全文明施工符合要求;重点落实好外电、内电统筹协调工作。(附图21)
(十五)4月25日下午、26日上午,我校相思湖校区项目连续两天召开预验收工作专题会,新校区办、项目全咨单位、总承包单位、检测单位及相关分包单位负责人参加。会议听取了项目总承包单位关于各单体分部分项预验收计划,以及各单体检验试验完成情况汇报,并就当前验收工作统筹、验收标准、缺项内容等方面存在问题进行了讨论。会上,新校区办和项目全咨单位表示,总承包单位当前验收准备工作质量不高,存在对验收规范标准了解不清晰、现场验收前需完成工作掌握不全面、验收计划未能结合现场实际情况和检测完成时间编排等问题,要求进一步梳理完善和加快整改,确保验收工作按节点完成。新校区办强调各参建单位要高度重视项目验收工作,并从权责、相互的沟通协作等方面提出工作要求。(附图22)
(十六)4月27日下午,新校区办在项目现场组织召开第一百二十六次现场例会,会议指出:要清晰认识项目的严峻形势,目前所有单体分部分项进度与既定目标计划差距较大,长期存在施工人数及材料未能满足现有工作量,多次承诺表态时间节点均未能履约执行,未来形势不容乐观,要求总承包单位:齐心协力共同克服客观困境,在底线不允许突破的情况下,积极寻求上级及各方突破口紧急调配资源支援项目;冷静研判形势,提前筹谋思考紧急预案和防范措施,积极应对未来项目可能存在的问题与隐患;与上级领导部门反馈红线外边坡处理方案,明确新调整思路不符合项目实际应再统筹研究尽快回复;切实做好“五一”节假日期间安全生产工作,有效防范各类事故,杜绝生产安全事故的发生,努力营造平安有序的节日环境。(附图23)
(十七)4月27日下午,新校区办组织召开建设单位与全咨询单位的项目月度例会。会议对4月下半月工作进行总结,分析项目近期存在的问题,双方一致认为,项目建设已经进入预警状态,形势极为严峻。会议决定,建设单位和全咨单位要紧密配合:加大督察力度,提高督察的层级;对项目风险进行系统地评估,编制紧急预案,对涉及不同类型风险应采取针对性措施进行化解;5月上旬对项目形势进行最终研判,提供客观专业的咨询意见,及时上报各行政主管部门引起各方高度关注,遏制事态恶化;对应不同岗位、分工、内容全面梳理项目自开工建设来往来函件、图纸等材料,查缺补漏建立台账,确保项目施工建设期间相关资料齐全,工程资料完备;强化工程安全质量的动态监管,加大工程巡查力度,提高工程监管的频率,督促总承包单位做好相关验收工作;在项目建设的关键期,建设单位及全咨单位务必牢固坚持项目底线和原则,全力以赴推进项目。(附图24)
(十八)4月28日上午,在南宁市供电局的大力支持和配合下,我校相思湖校区项目外线配电(备用回路)和中心配电房施工经验收合格,并正式合闸供电,为项目后续开展设备调试、消防验收等工作打下了坚实的基础,也为项目顺利交付提供有利条件。(附图25)
(十九)4月28日上午,新校区办与全咨单位组织召开相思湖校区项目现场质量问题整改专项整治协调会,重点对近期发现但未能及时落实整改的质量问题进行督促,协调落实处理现场遗留的质量问题,首先,各参建单位到项目现场排查未整改及遗留质量问题,明确责任分工,做好记录交底,随后,在项目会议室召开质量问题整改专项整治协调会,结合监理下发的整改通知单及现场巡查情况,梳理现场未按期整改质量问题共40项,与会人员就现场遗留质量问题分析协调,明确了整改措施和时限。通过此次质量问题整改专项整治会议,精准排查了项目安全质量隐患,为项目严把重点环节,抓好薄弱环节,高质量交付奠定现实基础。
