欢迎访问广西体育高等专科学校!
新校区建设
新校区建设
广西体专相思湖校区项目建设工作动态(第42期)
作者:陆星岚 发布时间:2024-05-01 编辑:曾庆光 来源: 浏览次数:

广西体专相思湖校区项目

建设工作动态

广西体专相思湖校区项目建设管理办公室       2024年4月30日        第42期

一、2024年4月项目总体完成情况

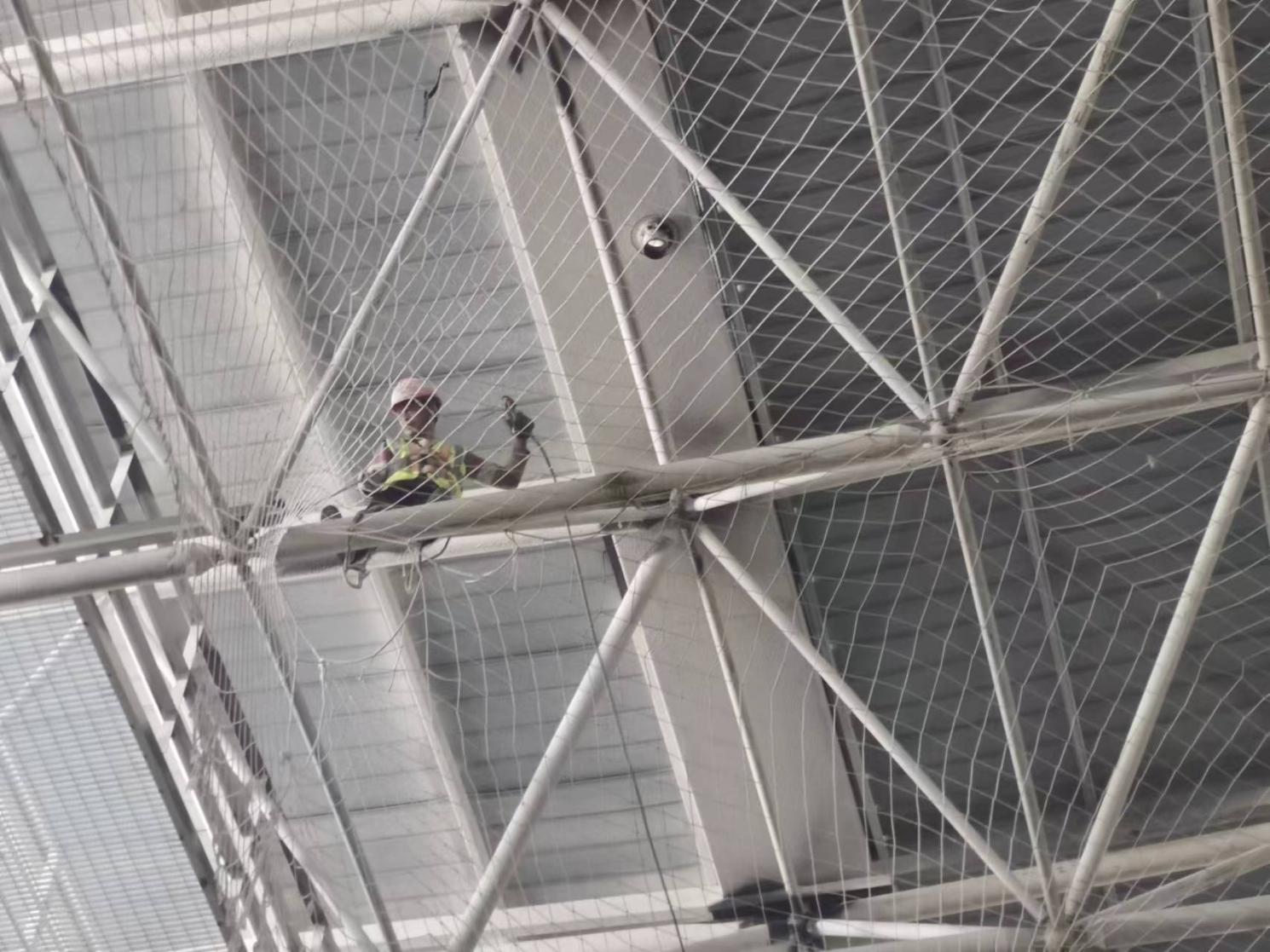

本月现场主要进行篮球馆网架防火涂料喷涂施工(附图2)、B、C区园林景观的养护(附图3)、A区大门入口硬铺装区域场地整平及园林水电管道预埋施工(附图4)、A区游泳馆南面园建道路基层、碎石层、水稳层施工、A区人工湖平板桥及桥涵洞区域防水毯施工、C区装修及消防零星收尾等。

二、2024年4月项目进展情况

(一)4月1日上午,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,在听取各参建单位西现阶段项目进展情况汇报后,新校区办、全咨单位做出会议要求:一是合理规划各类景观绿化的种植区域,思考未来楼栋采光影响、树种地被的习性,避免再次移植调整,同时督促重新种植已枯死的园林植被;二是落实制定的安全生产责任制,尽快提交网架进场人员的安全三级教育及建筑安全评分表汇总表,实时监管高空作业,做好高空安全防护工作;三是安排专人负责财评资料补充工作,加强对接沟通,按要求完善资料,推进财评预算对数审核工作。(附图5)

(二)4月1日上午,新校区办在项目现场组织召开第7次现场例会,会议听取总承包单位现场施工进度,强调抓紧恢复现场施工的重要性,通报了自治区教育厅专家组到项目评估新校区入驻条件的相关事宜和要求,要求总承包单位务必统筹恢复全面施工,启动现场施工建设;要实事求是反馈财评对数情况及问题,加大协调配合力度,及时提供资料和解决对数人员配合问题;积极推动专班会召开,总承包单位项目部要认真整理项目部层面无法决策事宜,及时提交专班会研究解决。会议对项目调规、进度款核对、安全生产也提出了具体要求。(附图6)

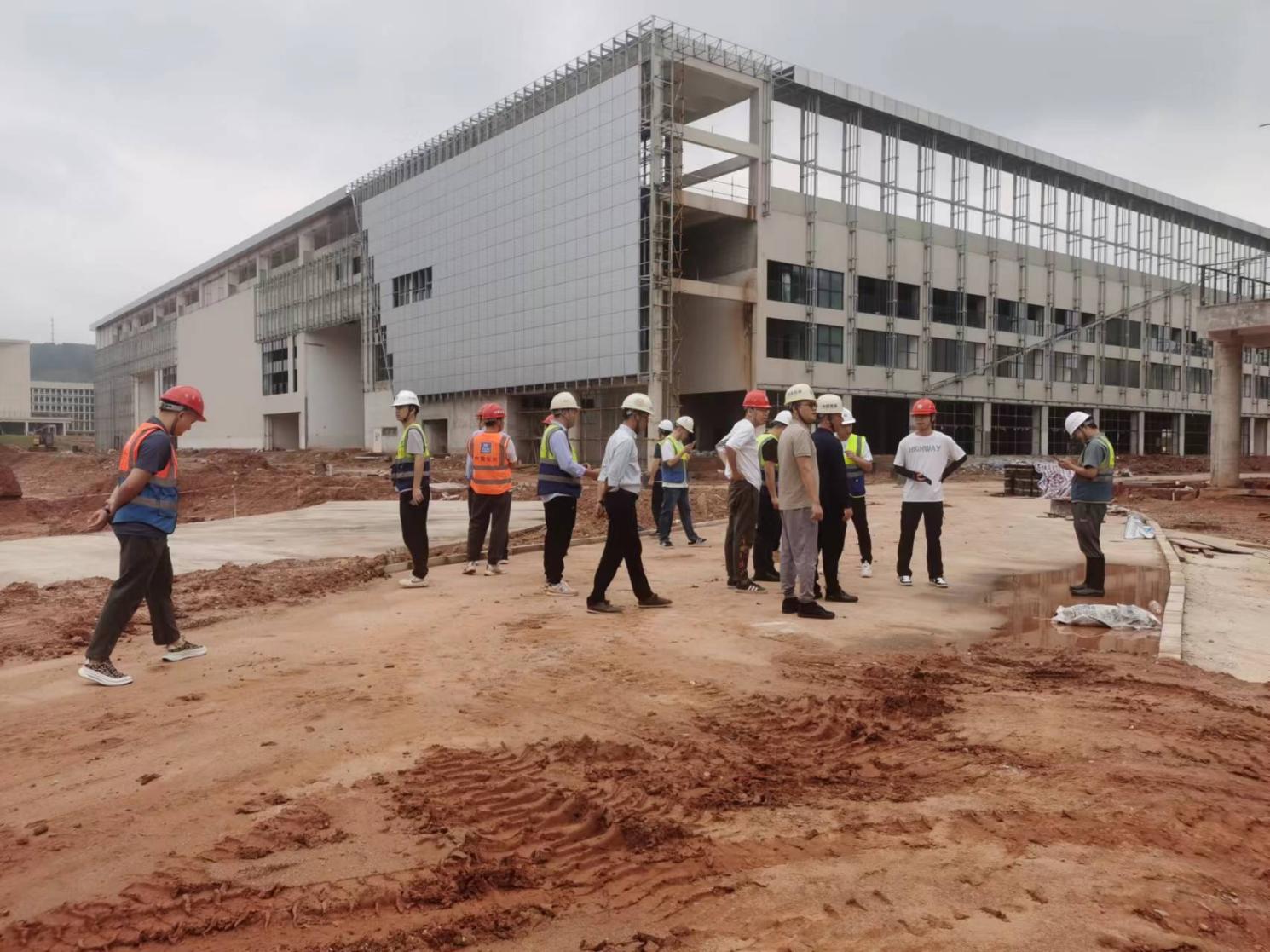

(三)4月8日上午,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,在听取各参建单位现阶段项目进展情况汇报后,新校区办、全咨单位做出会议要求:一是明确全面复工时间、复工施工计划、交付使用条件,及为满足交付条件拟采取措施,并要求按照全咨单位函件要求回复内容,全力保障秋季开学入驻及竣工验收的关键工作;二是积极协调复工前置工作并实时通报复工筹备情况;三是督促配合机电安装单位检查各分部分项零件情况,及时更换损坏零件,推动A区消防施工;四加强按图施工监管,落实工程施工报验程序,注意保存施工过程影像记录及数据。(附图7)

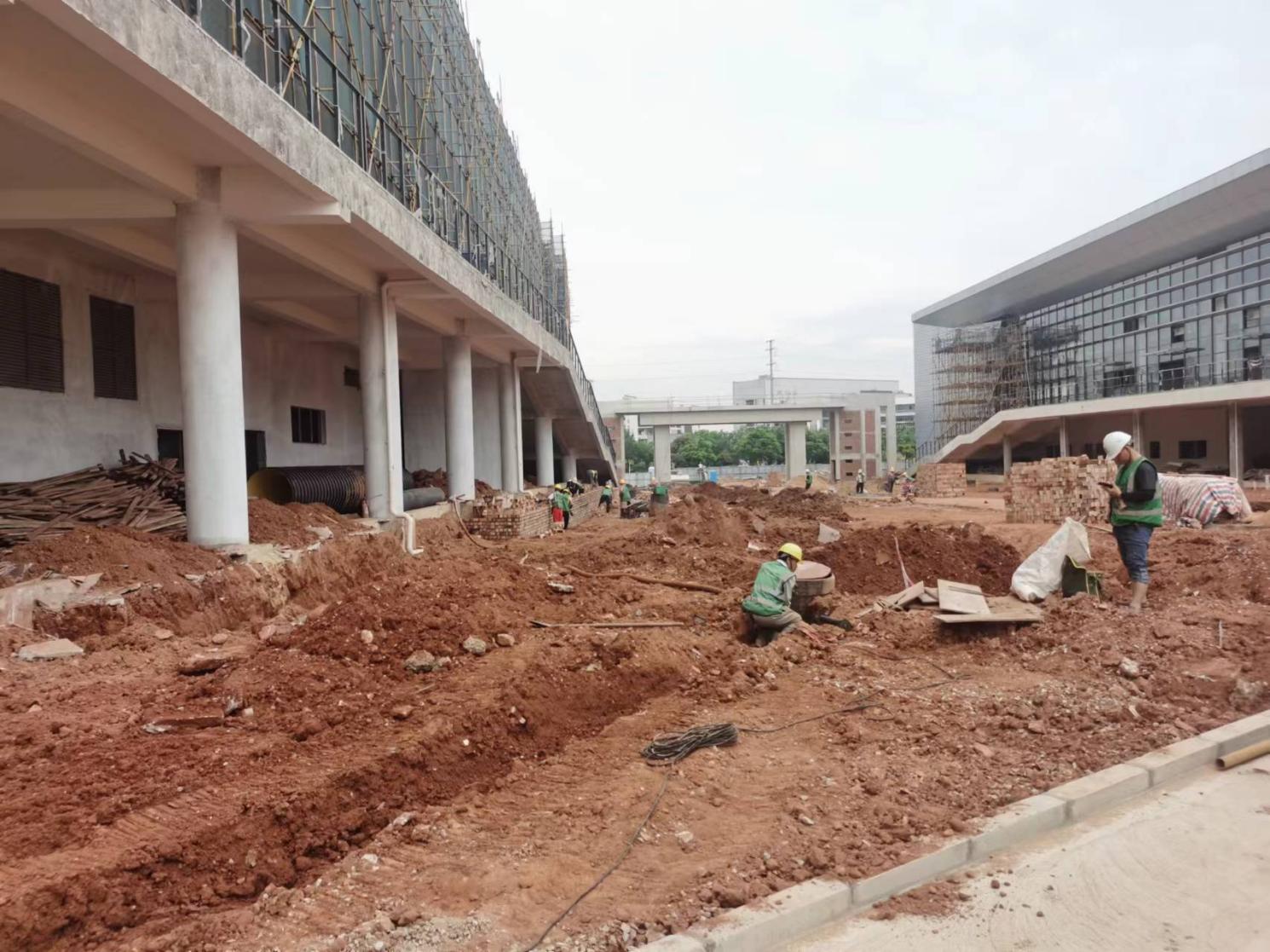

(四)4月15日上午,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,在听取各参建单位西现阶段项目进展情况汇报后,新校区办、全咨单位做出会议要求:一是提升项目施工质量,落实园林植被种植及道路硬化前室外雨污水井垂直度整改、室外防火涂料保护工作,对不符合质量要求、夹带建筑垃圾的回填土按及时清运出场,确保满足感官和实用功能需求;二是持续推进项目进度,按急用先行的原则有序复工复产,优先落实项目通水通电工作,落实生活水泵房与绿城水务的备案、对接、现场施工工作,推进项目通水通电的建设,三是落实好现场安全文明施工,结合夏季高温干燥天气做好防火措施工作,及时清理现场易燃建筑垃圾,储存好易燃易爆建筑材料并配备合格的灭火器。(附图8)

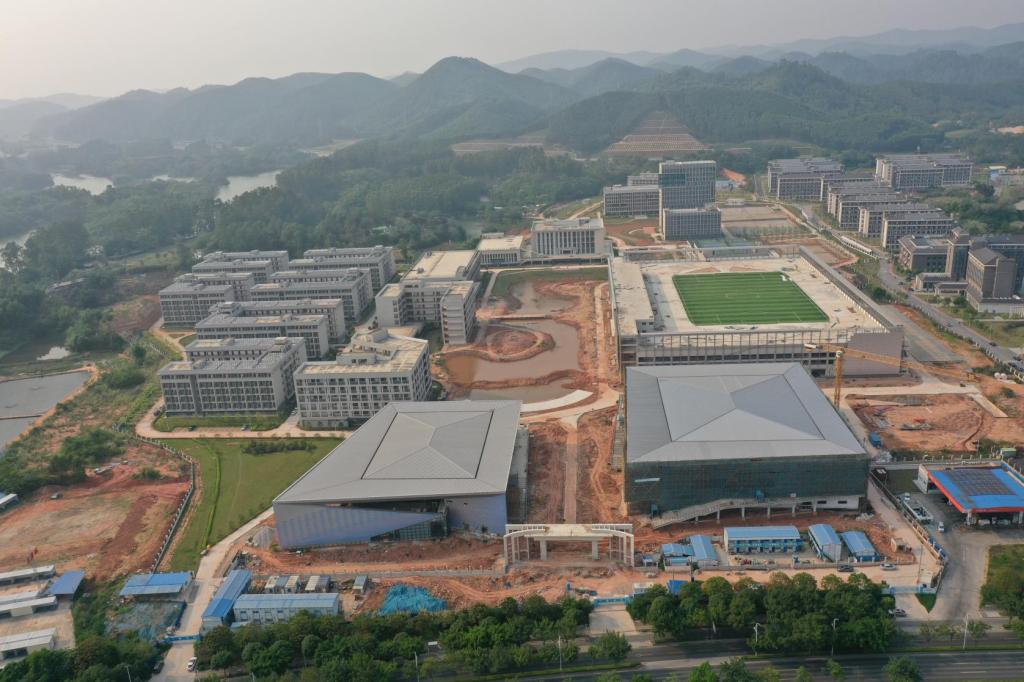

(五)4月15日下午,我校校长韦建勋与项目全咨单位公司卓佳副总经理、现场管理负责人滕飞就项目建设推进事宜开展座谈,研究项目复工建设、消防验收、资金筹措等方面事宜,并就项目相关工作任务推进事宜达成一致意见。全咨单位表示后续将积极督促项目复工复产,确保顺利完结项目。

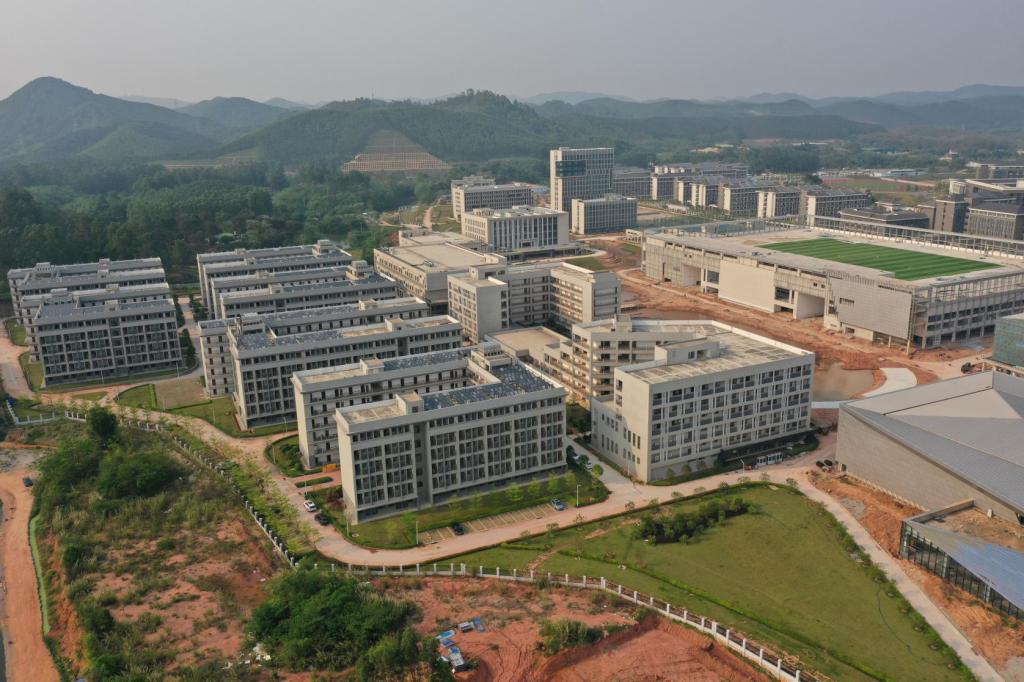

(六)4月16日上午,新校区办在项目现场组织召开第8次现场例会,会议要求各参建单位:一是认真做好自治区教育厅专家组现场调研的迎检工作,着手准备现场汇报材料,按既定工作要求和现场调研路线抓紧启动现场施工,争取正面评价;二是规范化资料管理,及时报送签审文件;三是加强对外协调沟通,配合轨道交通进场做相关记录和标识,牵头推进绿城水务报验事宜。会议要求全咨单位:继续推动项目调规工作,协调测绘单位书面提供测绘成果供总承包单位参考。(附图9)

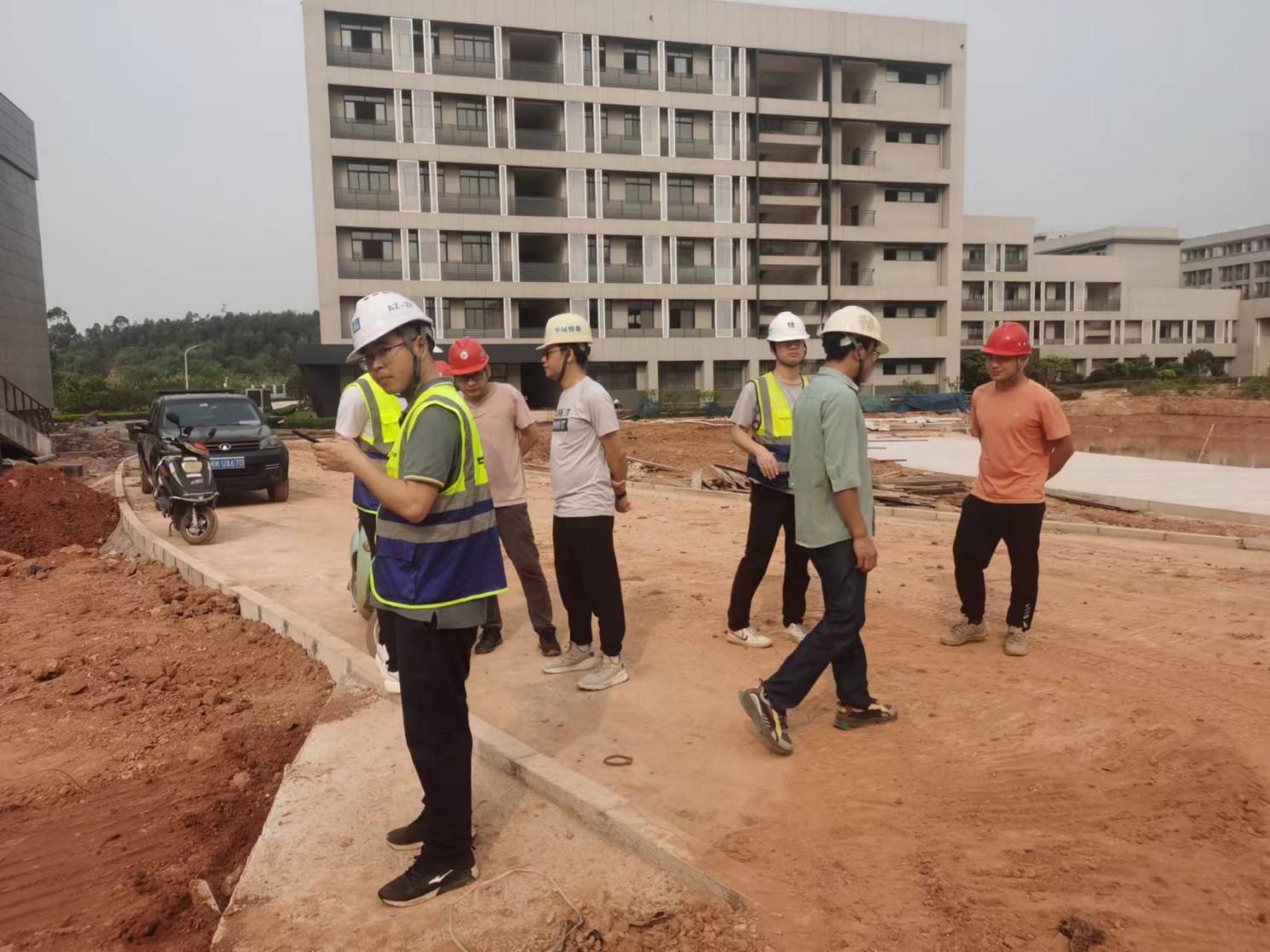

(七)4月16日上午,新校区办与全咨单位召开项目月度例会,会议分析项目当前形势和背景,对近期重要工作进行总结,要求全咨单位:一是积极配合自治区教育厅督察组到项目调研检查的各项准备工作,督促总承包单位加快垃圾清理和道路完善施工,完成汇编调研材料及施工计划表,并结合咨询服务单位职责简要编写材料;二是根据财评中心内部反馈问题及评价,积极发挥全咨单位作用,协调对数工作,督促总承包单位尽快完成第一轮对数;三是加强资金内控和管理,及时更新项目资金支出台账;四是结合施工时间愈发紧张,关键线路增加的现实情况,认真谋划现场施工推进部署,并提前做好外部协沟通和对接上级部门。(附图10)

(八)4月17日上午,校长韦建勋赴自治区教育厅向有关领导和基建处、财务处等处室汇报工作,韦建勋校长具体汇报了学校项目进展情况、存在困难及学校搬迁的总体计划及设想。教育厅有关领导及处室表示对学校项目会大力支持,同时,要求学校要加快项目的推进工作,全面统筹部署搬迁方案,严格对照教育厅关于新校区启用的验收标准,加快落实各项建设和保障内容,确保满足学校正式办学的基本条件。

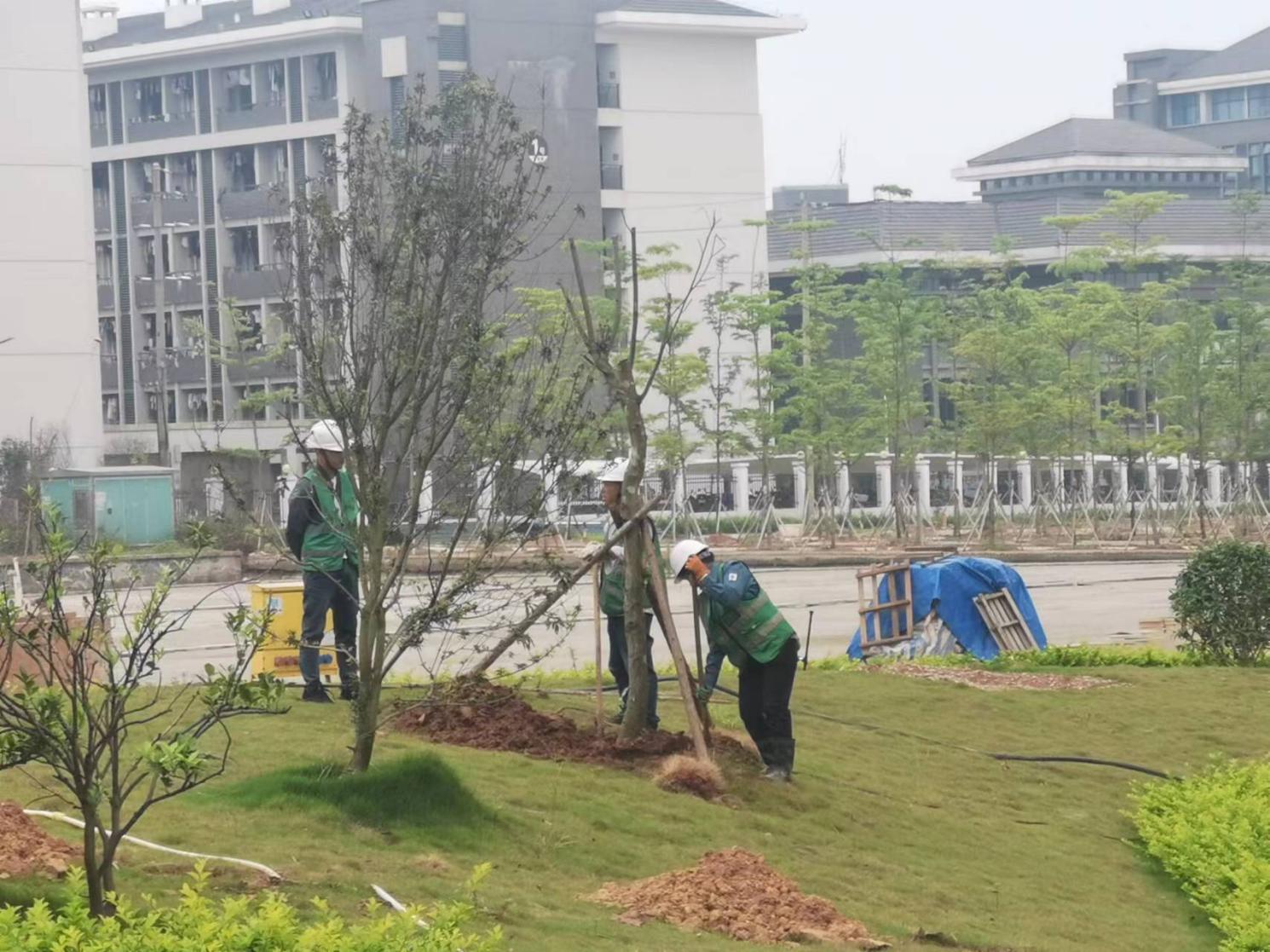

(九)4月18日上午,为落实校主要领导的指示精神,新校区办联合搬迁办、教务处、审计处及项目监理单位,在项目搬迁办办公室召开教学楼教学设备进场安装工作协调会。会上,新校区办传达了自治区教育厅领导及部门就项目启用的相关指示精神,校审计处传达校主要领导对搬迁工作的具体要求,校教务处详细介绍了教学设备的招采工作完成情况及设备供应商准备进场的相关筹备情况。与会人员在充分交流的基础上,确定:即日,由新校区办与总承包单位项目部沟通协商尽快开展教学楼卫生保洁及其它施工收尾工作。4月22日,新校区办、搬迁办、教务处联合组织教学设备供应商召开技术交底会并开始办理进场相关手续,争取在五一节后,满足各教学设备供应商正式进场进行二装工作。(附图11)

(十)4月20日上午,校长韦建勋及财务处长潘莹在学校会议室与总承包单位西部公司总经理张宏、南宁公司经理杜凯召开座谈会。会上,总承包单位表示服从学校秋季进驻开学的政治大局,并表示在满足基本条件的情况即可全面复工。韦建勋校长对总单位的态度表示充分肯定,要求必须树立大局观,全面推进项目建设,避免出现危机现象。针对总承包单位提出的基本条件,财务处决定即可办理,以支持项目尽快推动。

(十一)4月22日上午,新校区办会同全咨单位监理组召开本周监理会议并开展安全质量现场检查工作,在听取各参建单位西现阶段项目进展情况汇报后,新校区办、全咨单位做出会议要求:一按程序进行相关材料进场的申报验收,提前报备材料、工序等验收计划,便于各方工作支撑与安排;二是落实好项目B、C区的安装工序及材料查缺补漏工作,加快收尾进度;三是树立项目建设良好形象,做好项目的保洁工作和裸土覆盖及垃圾清运工作。(附图12)

(十二)4月22日上午,新校区办在项目现场组织召开第9次现场例会,会议首先结合天气、时间、路线、会议布置等方面部署迎检工作,要求总承包单位加快门区环境综合整治工作;通报双方高层领导座谈会议及资金拨付情况,根据总承包单位领导承诺,目前已拨付资金足额达到全面复工所需资金,希望资金到位后尽快划拨各参建单位,统筹推进各参建单位现场施工,加快项目复工复产。(附图13)

(十三)4月23日上午,自治区教育厅财务处农汉康处长一行5人到我校相思湖校区项目进行调研工作,我校韦建勋校长,覃世东、黎胜副校长及党政办、财务处、审质处、后勤处及新校区办、搬迁办各部门负责人陪同调研。调研组一行现场视察了项目门区、行政办公楼、食堂、宿舍楼及教学楼等建设情况,并现场提出加速推进度、工程验收等指导性意见。在随后召开的项目调研工作座谈会上,我校韦建勋校长对自治区教育厅给予项目建设的关注和支持表示感谢,并汇报了项目从前期工作、开工以来至今的推进历程,以及项目现状及面临困难,同时表示学校领导班子和各参建单位会克服困难,全力以赴做好新校区建设和搬迁进驻的决心。教育厅检查组专家们也对项目建设及搬迁工作提出一系列的建议和要求。农汉康处长表示,自治区教育厅充分认识到项目建设对学校发展及全区体育事业的重要意义,将一如既往地支持项目建设,希望学校、总承包单位倒排工期,加快施工进度,加强外部协调沟通,积极争取政策支持,统筹谋划新校区搬迁必备前置项工作。自治区教育厅调研组表示将在5月中旬再次到项目开展调研检查,期待体专新校区呈现焕然一新的建设面貌。(附图14)

(十四)4月25日上午,校财务处与新校区办负责人赴自治区发改委社会处汇报工作。社会处相关负责人在听取汇报,并认真查看项目建设资料及核对相关信息后,对我校推动项目审批程序闭合事宜所做的工作及成果表示肯定,并提出了相关具体意见。此次汇报工作为推动项目后续建设的明确了方向。

(十五)4月28日下午,新校区办与全咨单位召开项目月度例会,会议通报各上级政府领导及上级有关部门对项目的关心和支持,对近期重要工作进行总结,并提出下一步工作要求:一是积极落实项目专班工作机制,有效解决总承包单位项目部层面无法解决问题;二是对照秋季搬迁入驻目标和现场实际情况,认真分析剩余时间及剩余工程量,加强督促多个关键节点和多条关键路线;三是贯彻落实各上级领导部门指示,从五月份起,恢复每周简报工作制度,梳理每周现场推进情况及拟开展的工作计划。

(十六)4月29日下午,新校区办在项目现场组织召开第10次现场例会,会议通报自治区教育厅督察组第一次到项目调研情况,并提出下一步工作要求:一是根据自治区教育厅检查组现场检查提出的建议和要求及5月中下旬调研计划,要加快推进现场多项关键项、多条关键路线进度、完成教学楼的卫生保洁以配合学校的教学设备进场安装等各项工作;二是根据双方高层领导多次会议决议,尽快形成项目专班会议机制,研究落实项目推进工作;三是配合学校加快推进“二装”进程,按已落实制度和体系执行,避免浪费时间和产生不必要矛盾。(附图15)

(十七)4月29日下午,黎胜副校长组织开展新校区搬迁工作领导小组协调会,学校各主要行政部门及学院部门负责人参加。会议首先由新校区办相关负责人详细介绍项目形象进度现状、项目攻坚计划及秋季开学所需完成的基建内容;各主要行政部门及学院负责人就所负责“二装”项目推进情况进行汇报。会议就各“二装”项目进场可能遇到的问题进行了研究,并讨论了《广西体专搬迁工作总体方案(征求意见稿)》《广西体育高等专科学校相思湖校区“二装”项目进场和实施暂行管理办法》。(附图16)

附图1

1CABE

附图2

附图3

附图4

附图5

附图6

附图7

附图8

附图9

附图10

附图11

附图12

附图13

附图14

附图15

附图16

相关新闻

扫一扫关注
学校微信公众号

举报须知

我要举报

举报电话:0771-2825551

举报邮箱:gxtzjjjcs@163.com

地 址:广西南宁市公园路2号四楼纪检监察室 邮编:530012

信访

信访电话:0771-2810790

书记、校长信箱:gxtzxf@163.com

地 址:广西南宁市公园路2号综合楼五楼学校办公室信访办 邮编:530012
