新校区建设管理办公室 2021年1月31日 第 5 期
一、2021年1月项目总体完成情况
(一)完成1#、2#宿舍及教学楼在广西数字化施工图联合审查管理信息系统的勘察审图工作。
(二)完成1-2#宿舍、教学楼图纸会审及相关图纸优化调整,完成3-6#宿舍、食堂平面布局调整。
(三)设计单位完成游泳馆、篮球馆“两馆”设计准备工作并形成汇报报告。

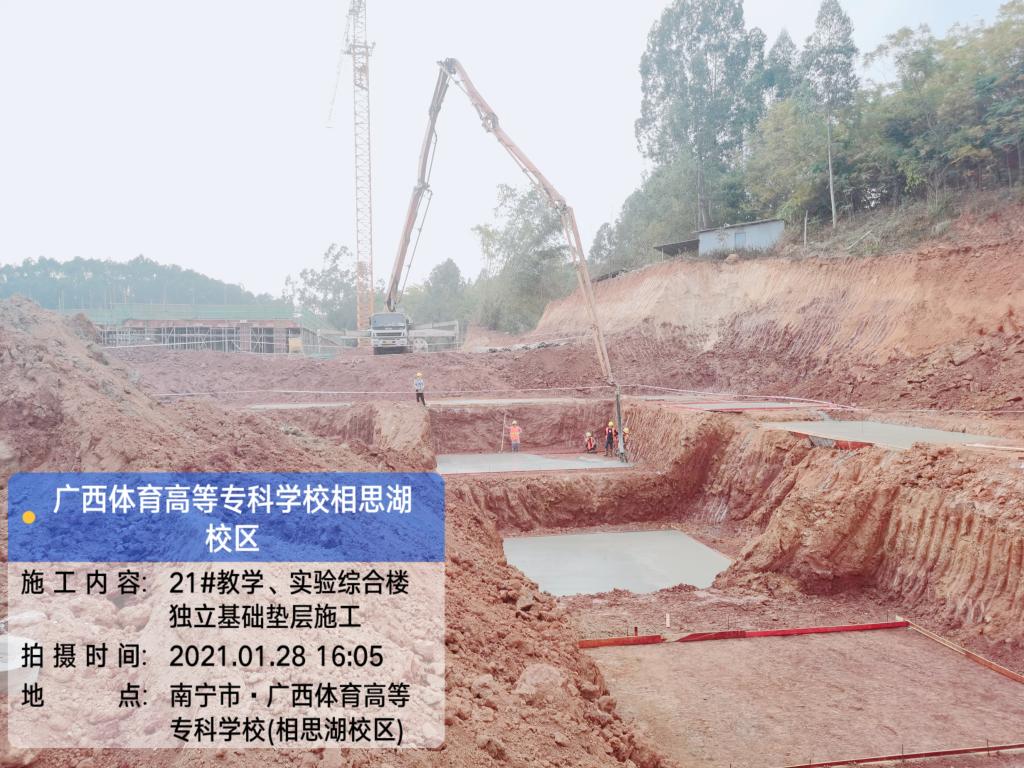

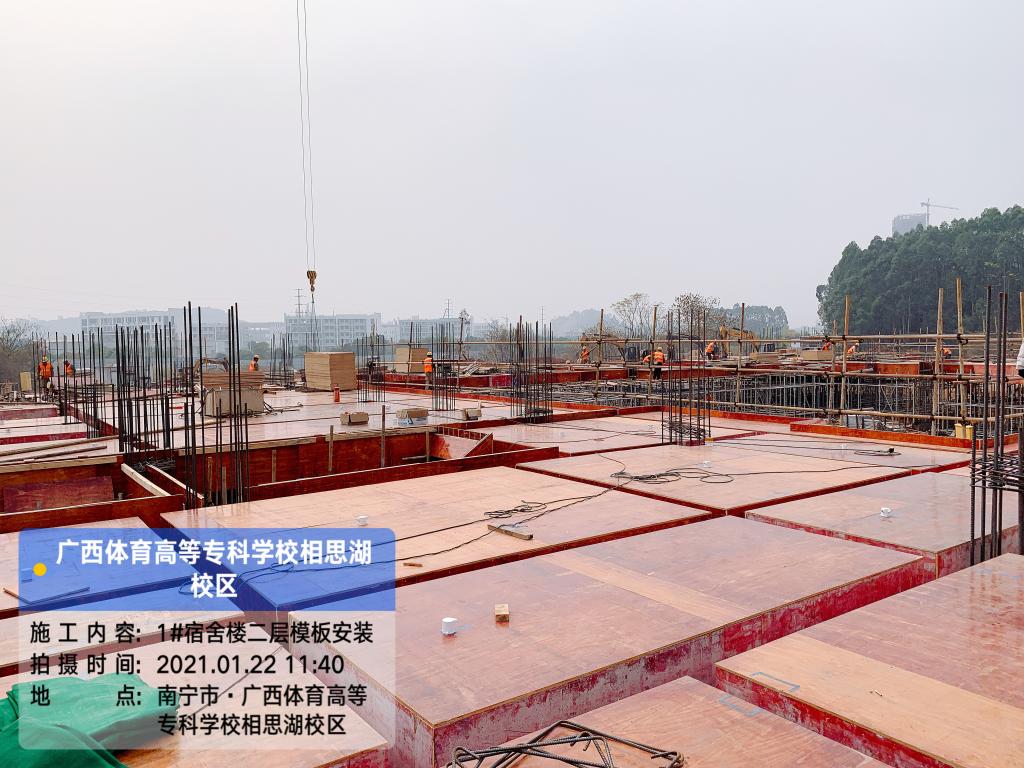

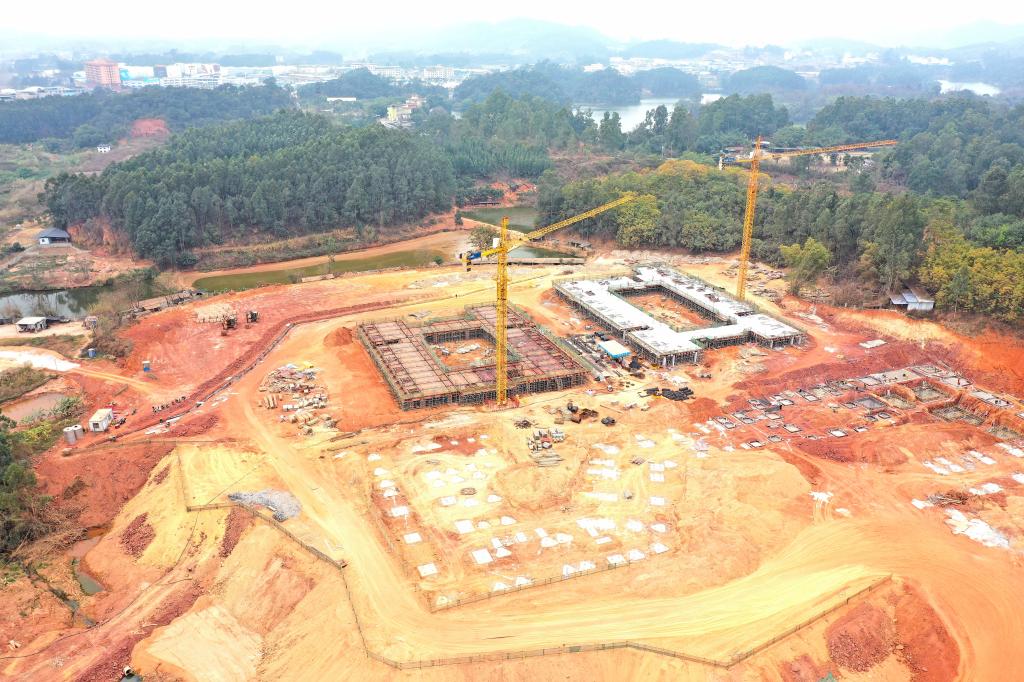

(四)完成1#宿舍楼二层梁板模板安装,二层梁板钢筋绑扎完成80%,二层梁板水电安装预埋完成60%;完成2#宿舍楼二层梁板模板安装、钢筋绑扎和水电安装预埋,以及混凝土浇筑工作;完成教学楼天然地基开挖和桩基垫层,桩顶与承台连接钢筋绑扎完成80%,接桩焊接完成80%;完成B地块西面围墙(1#、2#宿舍楼段)基础垫层砼浇筑。(附图1)
(五)完成施工道路临时开口挖掘证办理。
(六)完成5#、6#初勘点位的勘探施工,完成ZK16-18、ZK20-ZK36共计20个初勘点放点施工。
(七)完成一期同条件试块留置方案、检验试验方案、冬季施工方案、样板引路施工方案、盘扣式支撑架施工方案、外脚手架施工方案、测量施工方案、卸料平台施工方案、墙柱梁板整体浇筑安全专项施工方案编制。

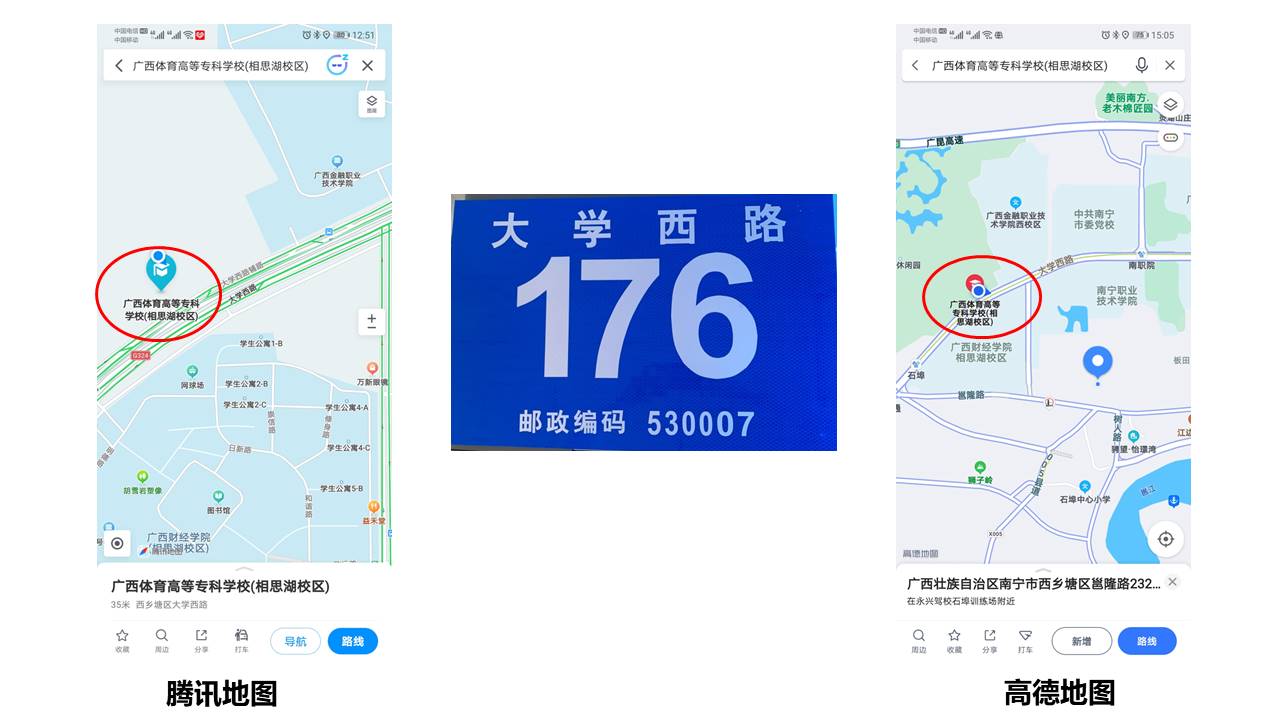

(八)新校区正式获得门牌号:南宁市西乡塘区大学西路176号,在腾讯地图及高德地图上均可搜索导航至相思湖新校区地址。(附图2)
二、2021年1月项目进展情况

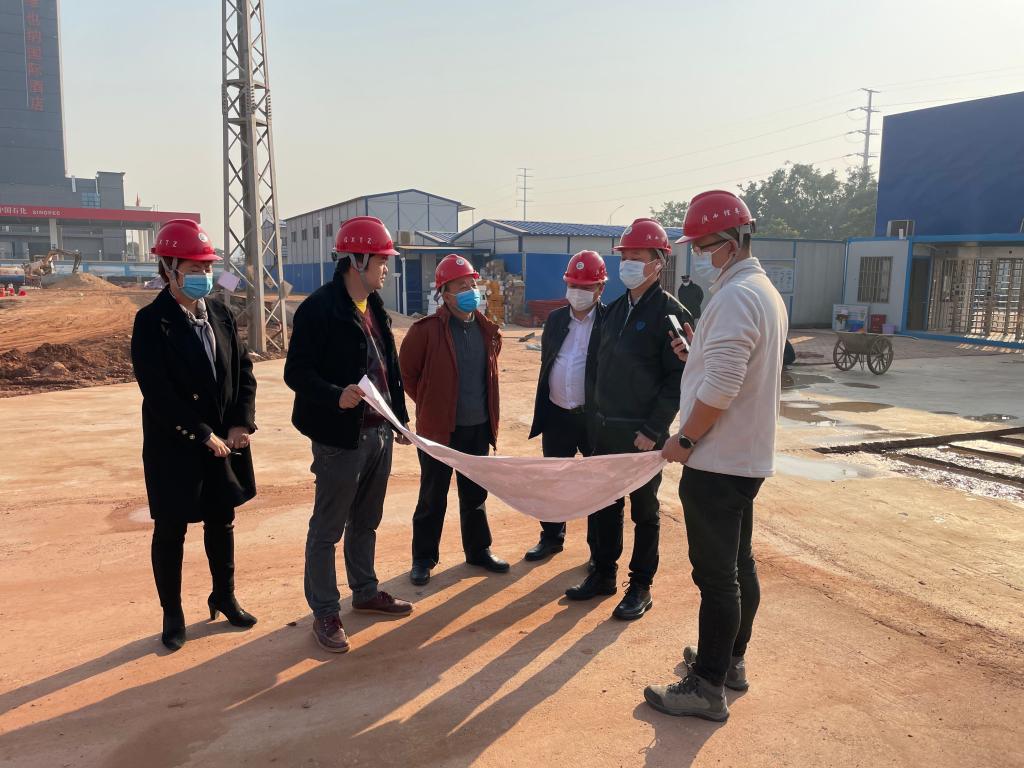

(一)1月4日,广西体专相思湖新校区项目各驻地参建单位于2021年新年第一个工作日,在工地项目部共同举行升旗仪式,我校新校区办、后勤管理处和武装保卫处、护校队成员代表,以及广西中信恒泰工程顾问有限公司(项目全咨方)、中建三局二公司南宁分公司(项目总承包方)相关人员参加。(附图3)
(二)1月7日,新校区建设管理办公室在项目现场组织召开第十六次现场例会。会议对施工图预算编制相关工作提出了具体要求,同时要求:总承包方于1月11日将3-6#宿舍楼和食堂平面布置图提交至建设方和全咨方进行初审;若总承包设计方已做好启动"两馆"设计准备工作,则提交正式计划书向建设方、全咨方提出申请;检测单位提交书面检测清单至全咨方;总承包方在春节前做好详细施工计划,确保春节前完成所有计划工作。本次例会还对过去一年项目推进情况进行全面总结,并对今年全年工作计划提出总体要求和具体部署。(附图4)
(三)1月12日,新校区建设管理办公室前往财政厅教科文处、债务处沟通,了解政府专项债券申报的最新动向,为学校争取财政政策和资金支持。
(四)1月14日,新校区建设管理办公室在项目现场组织召开第十七次现场例会。会议强调严格履行建设程序的规范性和强制性,维护合同的严肃性和合法性是项目管理的基本原则。要求:总承包方须每日将当天设计进展汇报至全咨方;对总承包方上报预算成果文件提出具体要求,在提交预算成果时补充施工图预算造价与可研指标对比分析表;总承包方须加强现场成品保护及质量管理,严格执行“三检制”及样板引路,并完善过程记录资料,做好现场工人技术交底工作;总承包方1月20日前上报2021年度上半年的施工组织计划至监理部。(附图5)
(五)为进一步促进校企合作,深化产教融合,1月19日上午,覃杨彬副校长带领中国文旅集团有限公司、欧洲体育发展集团、中国奥园集团股份有限公司、广西弘博投资股份有限公司相关负责人赴我校相思湖新校区项目工地参观考察。考察组一行首先听取了新校区办对项目概况、工程进度及项目整体规划等方面汇报,各方围绕新校区建设周期、投资概况及周边情况等进行了深入交流。(附图6)
(六)1月20日,新校区建设管理办公室前往教育厅财务处请示广西高校申报接政府专项债相关动态,积极为项目争取和落实等相关优惠政策。
(七)1月21日,新校区建设管理办公室在项目现场组织召开第十八次现场例会。会议要求总承包方:须认真学习总承包合同条款,按照合同关于材料品牌约定执行,如违反合同则进行相应经济处罚;在春节前完成1#、2#宿舍楼二层梁板浇筑,将楼栋周边做场地硬化处理,做好工地安保工作和防疫工作,做好农民工工资发放工作;"两馆"设计准备工作汇报需以正式公函形式报建设方;在春节前继续按照全咨方和质监站要求全面推进施工组织和设计方面工作;春节放假期间值班人员需保持手机通畅,确保值班人员能够及时沟通处理项目事宜。(附图7)
(八)1月21日,我校新校区办在项目工地第一会议室组织召开教学楼和1#、2#宿舍楼施工设计图纸会审会议,全过程咨询单位(监理单位)、总承包单位施工方和设计方相关人员参加。与会各专业技术人员对施工图设计有关问题进行对接和技术交底。(附图8)
(九)1月27日,我校新校区办在项目工地第一会议室组织召开墙柱梁板整体浇筑安全专项施工方案专家论证会。会议邀请来自广西大业建设集团有限公司、广西建工集团有限公司、广西建工集团控股有限公司、中建海峡建设发展有限公司、广西建工集团第二建筑工程有限责任公司等单位的五名专家,我校新校区办、全过程咨询单位(监理单位)、总承包单位相关人员参加。总承包单位首先对项目工程概况,以及此次安全专项施工方案具体工艺、措施等进行了说明。专家组对专项施工方案进行了认真审查和讨论,认为方案编制条例清晰、内容完善,并提出了一系列宝贵意见和修改建议。(附图9)
(十)1月28日,新校区建设管理办公室在项目现场组织召开第十九次现场例会。会议要求:总承包方商务部增设审核岗,增加有经验预算人员;总承包方制作关于教室门材质选材专题报告;总承包方确保“两馆”设计人员具备体育场馆设计经验,设计过程随时与建设单位和全咨单位沟通,严格按照设计进度完成“两馆”设计工作;总承包方尽快整改现场不符合施工图纸要求的问题,加强现场施工工艺管控力度;新校区办加强与征拆中心沟通联系,勘察单位节后尽快入场施工,设计单位保证设计进度,施工单位继续做好现场施工工作,为节后工作全面铺开做好准备。(附图10)
(十一)2021年1月28日上午,新校区办组织项目全咨单位(监理)、工程总承包施工和设计单位、勘察单位等参建单位到施工现场对项目教学楼桩基及地基验槽验收。通过检查台账资料及现场核验,验收组一致同意通过验收,教学楼桩基及地基验槽合格。(附图11)
(十二)2021年1月29日上午,新校区项目建设办与高新区征拆中心林郁书记、征拆工作组相关人员,在高新区征拆中心会议室举行了项目征拆工作协调会,就规范化项目征拆手续、加快征拆进度等问题进行了共同研究,为确保2021年上半年能尽快提供施工工作面创造条件。
